外壁塗装の工程と流れ|工程表の見方と手抜きが起きやすい工程

外壁塗装の工程と日数|着工から完了までの流れ

外壁塗装の工程は、契約前の現地調査から始まり、近隣挨拶、足場設置、高圧洗浄、乾燥、下地補修、シーリング、養生、下塗り、中塗り、上塗り、付帯部塗装、完了検査、足場解体の順で進みます。延床30坪前後の2階建てなら、乾燥の待ち時間と休工日を含めて10日~2週間が目安です。

工程の名前を知るだけでは、目の前の工事が適切に進んでいるかは判断できません。この記事では、工程ごとに「何のための作業か」「施主が確認する点」「写真で残してもらう項目」を一覧にし、手抜きが起きやすい工程の見抜き方と、工程表の出し方で施工会社を比べる方法まで解説します。工期の日数そのものは外壁塗装の期間で扱っているため、この記事では各工程の中身に絞ります。

工程表と施工写真の出し方まで見積もりで比べる

外壁塗装見積ナビでは、施工仕様と工程表を含む無料見積もりを複数社へまとめて依頼できます。金額だけでなく、工程ごとの乾燥日と写真の提出方法をそろえて比較してください。

外壁塗装の工程一覧と流れ(契約前から引き渡しまで)

外壁塗装の流れは、「契約前」「準備」「下地づくり」「塗装」「仕上げと検査」の5段階に分けると全体像をつかみやすくなります。各工程の目的と、施主が確認できる点、写真で残してもらう項目を次の表にまとめました。完成後に見えなくなる工程ほど、写真の有無が後から品質を確かめる唯一の手がかりになります。

段階工程目的施主が確認する点写真で残す項目
契約前現地調査外壁材、劣化、面積、足場条件を把握し見積もりの根拠を作る面積の算出方法と劣化箇所の説明があるか劣化箇所の全景と近景
契約前仕様・色・日程の決定商品名、色番号、艶、施工範囲を確定する見積書と契約書に商品名と回数が書かれているか色見本と塗り分け図
準備近隣挨拶・準備工事期間、洗浄日、連絡先を近隣へ伝える挨拶の範囲と担当者不要
準備足場設置安全な作業床と飛散防止シートを確保する室外機や給湯器が使えるか、窓の施錠足場全景、壁つなぎの位置
下地づくり高圧洗浄汚れ、苔、チョーキングの粉、弱った旧塗膜を落とす洗浄範囲と洗浄後の乾燥日洗浄前後の同じ面
下地づくり乾燥外壁内部の水分を抜く工程表に乾燥日があるか不要
下地づくり下地補修・シーリングひび、欠け、錆、目地を補修し塗装できる状態にする補修箇所の一覧と追加費用の承認手順補修前・補修中・補修後、シーリングの撤去後と充填後
下地づくり養生窓、床、設備、植栽、車を塗料から守る換気扇と給湯器が使えるか、開けられる窓養生の範囲
塗装下塗り下地と上塗りを密着させ、吸い込みを止める見積書と同じ商品か、缶数は足りているか塗布中の面と使用缶のラベル
塗装中塗り(上塗り1回目)塗膜の厚みを確保する下塗りからの乾燥時間を守っているか塗布中の面と缶
塗装上塗り(上塗り2回目)規定の膜厚と色・艶を仕上げる中塗りからの乾燥時間、むら・透け塗布中の面と缶、完了後の各面
仕上げ付帯部塗装軒天、破風、雨樋、水切りなどを保護する部位ごとの数量と塗料部位ごとの施工前後
仕上げ完了検査・手直し塗り残し、透け、付着を足場解体前に直す施主も足場解体前に確認できるか手直し前後
仕上げ足場解体・引き渡し清掃と復旧を終えて記録を渡す壁つなぎ跡、植栽、車の傷解体後の外観

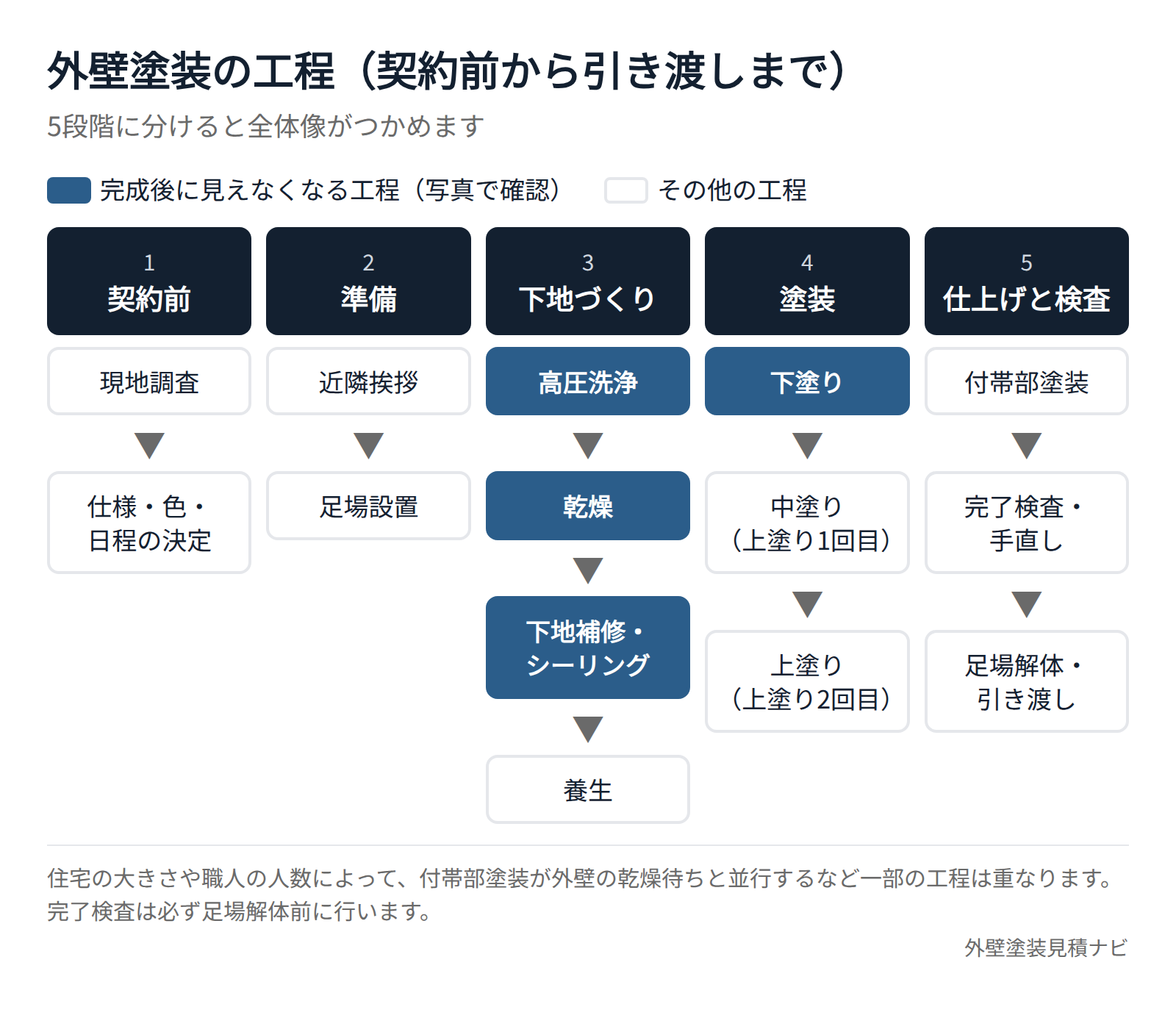

外壁塗装の工程を契約前から引き渡しまで5段階に分けたフロー図

住宅の大きさや職人の人数によって、付帯部塗装は外壁の乾燥待ちと並行するなど一部が重なります。屋根塗装やベランダ防水を同時に行う場合は、屋根の工程が外壁と分けて書かれているかを確認してください。

契約前の工程:現地調査と仕様の確定

契約前の2つの工程は、工事そのものではないものの、後の全工程の根拠になります。ここで数量と仕様が固まっていないと、着工後に「追加が必要」と言われても妥当性を判断できません。

現地調査では、外壁材の種類、既存塗膜の状態、ひび割れやシーリングの劣化、塗装面積、足場を組める条件を確認し、写真と計測結果を残します。住まいるダイヤル(住宅リフォーム・紛争処理支援センター)は、見積もりの数量が図面や現場の実測に基づくかを確認し、現場調査をしていない見積もりは数量不足から追加費用につながるおそれがあると案内しています。短時間で「一式」の金額だけを出す会社より、面積の算出方法と劣化箇所を説明できる会社を選んでください。調査当日に見る項目と持ち物は外壁塗装の現地調査で詳しく扱っています。

契約後、材料を発注する前に、塗料のメーカーと商品名、色番号、艶の度合い、塗り分け、施工しない部位を確定し、口頭ではなく見積書・契約書・色分け図に記載してもらいます。工程表には作業日だけでなく、休工日、窓を開けられない期間、車を移動する日、在宅が必要な日も入れてもらうと、生活の予定を立てやすくなります。見積書の見方は外壁塗装の見積もりを参照してください。

準備の工程:近隣挨拶・足場・高圧洗浄・乾燥

準備の工程は、塗装の品質より安全と近隣への配慮が中心ですが、高圧洗浄と乾燥は塗膜の密着を左右する下地づくりの入口でもあります。

近隣挨拶は着工の数日前から前日までに行い、工事期間、作業時間、足場と洗浄の日、施工会社の連絡先を伝えます。隣地に足場が入る場合の承諾、工事車両と資材の置き場、水道と電気の使用を誰が調整するかも決めておきましょう。足場設置は通常1日で、壁つなぎで外壁に固定する場合は撤去後の穴の補修方法を確認し、室外機や給湯器が使えるか、窓の施錠、破損時の連絡先を施工会社と共有します。

高圧洗浄では、外壁の汚れ、苔、チョーキングの粉、弱った旧塗膜を洗い落とします。汚れが残ると塗料が密着せず、早期の剥がれにつながります。洗浄後は外壁内部の水分を抜くために1~2日の乾燥が必要で、北面や目地に水分が残った状態で塗ると膨れや剥がれの原因になります。「洗浄した翌日にすぐ塗る」計画なら、乾燥をどう確認するかを聞いてください。着工前には、施主宅の水道を使うか、水道・下水道料金を誰が負担するかも見積書や契約書で確認します。洗浄の圧力や薬剤の使い分け、水道代の計算方法は外壁塗装の高圧洗浄で解説しています。

高圧洗浄前の苔が付いた面
写真:さくら外壁塗装店の施工事例

高圧洗浄で苔と汚れが落ちた同じ面
写真:さくら外壁塗装店の施工事例

下地づくりの工程:下地補修・シーリング・養生

下地づくりは、完成後に塗膜の下へ隠れる工程です。ここで手を抜くと、上塗りがどれほど高耐久でも塗膜は長持ちしません。作業前後の写真を必ず残してもらいましょう。

下地補修では、ひび割れ、欠け、浮き、錆、釘やビスの浮き、剥がれかけた旧塗膜を直します。外壁材ごとに作業が異なり、窯業系サイディングは反りと目地、モルタルはひびと浮き、金属は錆落としと目荒らし、ALCは目地とひび割れが中心です。高圧洗浄の後に見つかる劣化もあるため、追加工事は施工前に写真・工法・金額を提示し、施主の承認を得てから進める手順を契約時に決めておきます。

シーリング工事では、サイディングやALCの目地、窓まわりの古いシーリングを撤去して打ち替えるか、上から増し打ちします。既存材の撤去、清掃、プライマー塗布、充填、ヘラ押さえ、硬化の順に進み、硬化には1日程度を要します。塗装の前に打つ「先打ち」と上塗り後に打つ「後打ち」があり、外壁材とシーリング材の組み合わせで決まります。見積書では打ち替えと増し打ちの場所、商品名、長さ(m)を確認してください。

養生では、窓、玄関、床、給湯器、室外機、植栽、車など塗らない場所をシートとテープで覆います。養生中は開けられない窓があるため、使いたい窓と換気扇を事前に伝え、開閉できる養生を相談します。玄関は出入りできる状態を保ってもらいましょう。養生の範囲と剥がすタイミングは外壁塗装の養生にまとめています。

カッターで既存のシーリング材を撤去している目地
写真:さくら外壁塗装店の施工事例

マスキングした目地にプライマーを刷毛で塗布している様子
写真:さくら外壁塗装店の施工事例

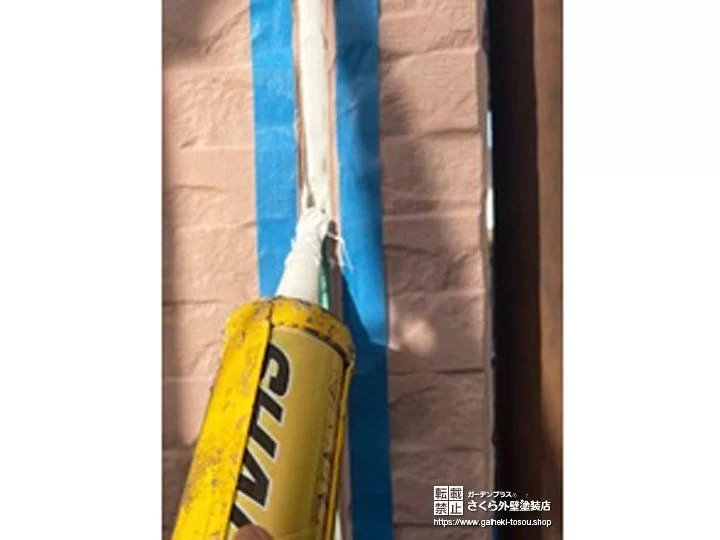

目地にシーリング材を充填している様子
写真:さくら外壁塗装店の施工事例

塗装の工程:下塗り・中塗り・上塗りの役割と乾燥時間

外壁塗装の基本は、下塗り1回と上塗り2回の合計3回塗りです。3つの工程は役割が異なり、回数だけでなく、使用量と塗り重ねの間隔を守っているかが品質を決めます。

下塗りは、外壁材と上塗り塗料を密着させ、下地の吸い込みを止め、細かな凹凸を整える工程です。シーラー、フィラー、プライマーなどを下地の状態に応じて選びます。下塗りを省くと早期の剥離につながりますが、透明な下塗り材は塗ったかどうかが見た目で分かりにくいため、塗布中の写真と使用缶のラベルで確認します。劣化が強い面では下塗りを2回行う仕様もあります。下塗り材の種類と選び方は外壁塗装の下塗りで扱っています。

中塗りは上塗り塗料の1回目で、塗膜の厚みを確保して仕上げ色の土台を作ります。上塗りは同じ塗料の2回目で、規定の膜厚と色・艶を仕上げます。塗りむら、透け、垂れ、ローラー跡を確認し、濃い色や艶ありは塗り継ぎの跡が目立ちやすいため、面の途中で作業を止めない段取りが必要です。3回塗りの根拠と例外は外壁塗装の3回塗りで解説しています。

塗り重ねの間隔は施工会社の裁量ではなく、塗料メーカーの標準塗装仕様で決まっています。関西ペイントの「アレスダイナミックTOP」では、下塗り後の塗り重ね乾燥時間が23℃で8時間以上7日以内、上塗り1回目から2回目までが2時間以上7日以内です。国土交通省の公共建築改修工事標準仕様書も、塗装工程の間隔を材料と気象条件に応じて定め、気温5℃以下、湿度85%以上、結露などで乾燥に適さないときは塗装を行わないとしています。低温や高湿度では規定より長い間隔が必要になるため、工程表の乾燥日は「余裕」ではなく「規定」として扱ってください。乾燥不足で起こる不具合は外壁塗装の乾燥時間を参照してください。

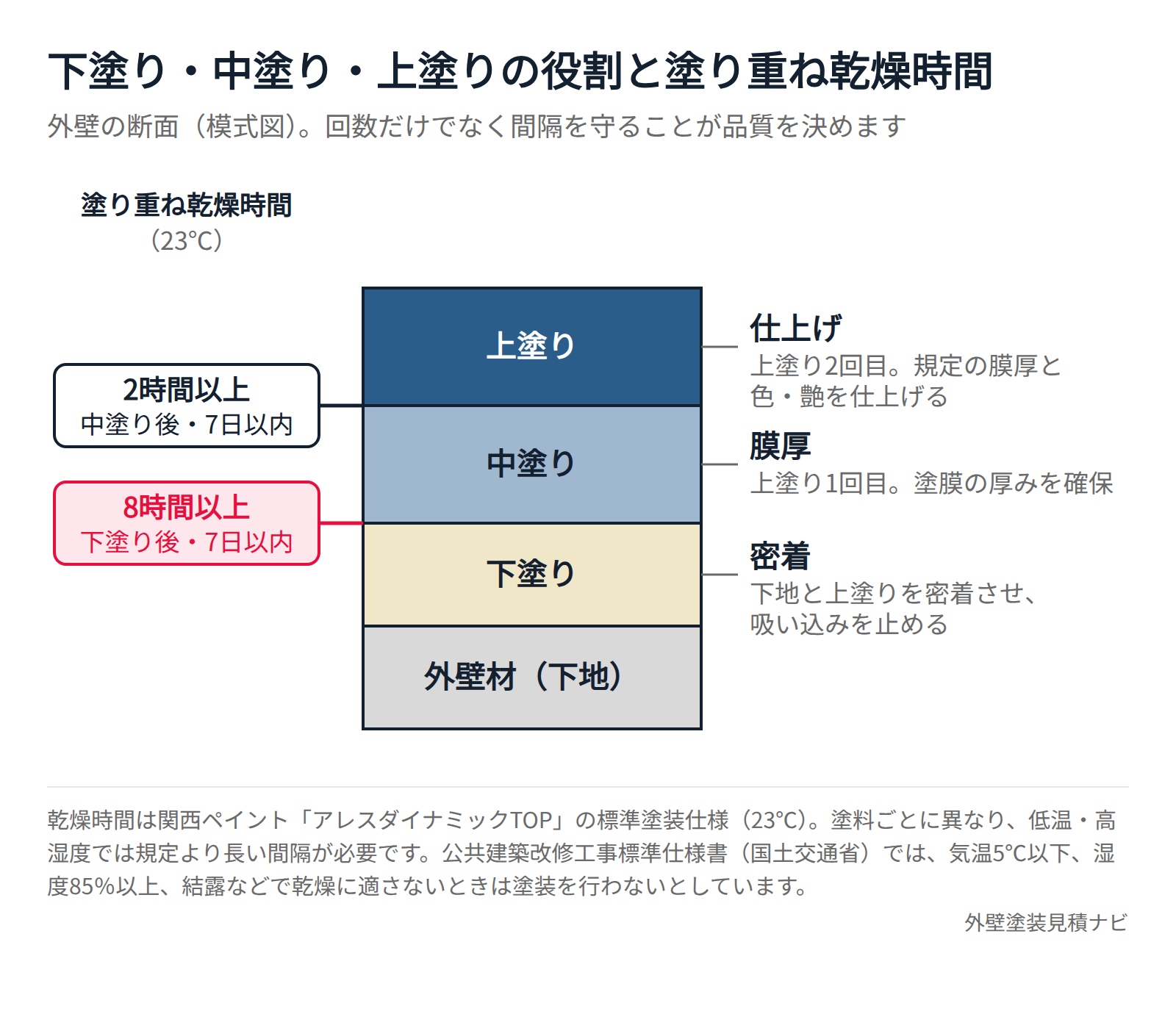

外壁塗装の下塗り・中塗り・上塗りの3層の役割と塗り重ね乾燥時間を示した断面図

仕上げの工程:付帯部塗装・完了検査・足場解体

仕上げの工程では、外壁以外の部位を塗り、足場を外す前に塗り残しと手直しを済ませます。足場解体後に見つかった不具合は、再度足場を組まないと直せない場所が多いため、検査は必ず解体前に行います。

付帯部とは、軒天、破風、鼻隠し、雨樋、水切り、雨戸、シャッターボックス、庇などの外壁以外の部位です。木部、鉄部、硬質塩ビでは下地処理と塗料が異なり、「付帯部一式」の見積もりでは部位ごとの数量と塗料が分かりません。部位、数量、塗料の商品名を見積書で確認してください。

完了検査では、施工会社の自主検査の後、施主も足場解体前に確認します。チェックする点は、塗り残しと透け、むらと垂れ、色と艶と塗り分け、窓や設備への塗料の付着、ひび割れとシーリングの補修状態、付帯部、エアコン配管の裏など見えにくい場所、清掃です。高所は自分で足場に上らず、担当者の案内か写真で確認し、手直し箇所と再確認日は一覧にしてもらいましょう。

足場解体後は、壁つなぎの跡、外壁の傷、植栽、車、カーポートを確認して引き渡しになります。引き渡し時には、完了報告書、工程写真、使用塗料と缶数の記録、色番号、保証書、点検予定を受け取ります。これらの記録は保証の申請だけでなく、次回の塗り替えで既存塗膜との相性を判断する資料になります。

手抜きが起きやすい工程と見抜き方

手抜きは、完成後に見えなくなる工程と、時間を詰めやすい工程に集中します。仕上がりの見た目がきれいでも、下地と乾燥を省いた塗膜は数年で剥がれや膨れとして現れます。工程ごとに起きやすい省略と、施主側の確認方法を整理しました。

工程起きやすい省略起きる理由施主の確認方法
高圧洗浄洗浄時間の短縮、洗いにくい面の省略水道代と人件費を抑えられる、汚れ残りが塗装で隠れる洗浄前後の写真を同じ面で比べる。洗浄日と塗装日の間隔を工程表で見る
洗浄後の乾燥洗浄翌日の塗装工期を1~2日短縮できる工程表に乾燥日があるか。北面や目地の乾燥をどう確認したか聞く
下地補修ひび割れの表面だけを埋める、浮きの放置見積もりに補修数量がない、上塗りで隠れる補修箇所の一覧と補修前・補修中・補修後の写真を受け取る
シーリング打ち替えの見積もりで増し打ちにする既存材の撤去に手間がかかる撤去後の写真と使用したシーリング材の本数を確認する
下塗り省略、規定より薄い塗布、下地に合わない安価な材料透明な下塗り材は見た目で分からない塗布中の写真、缶のラベル、面積から見た缶数の妥当性を見る
中塗り・上塗り2回分を1回で厚塗りする、乾燥時間を待たずに重ねる職人の日当を1日減らせる各回の施工日と写真が分かれているか、缶数が見積もりどおりか
付帯部錆落としや目荒らしの省略、下塗りなし見積もりが「一式」で数量が見えない部位ごとの施工前後の写真と塗料名を確認する
完了検査施主検査を省いて足場を解体する足場のレンタル日数を減らせる契約時に足場解体前の施主検査を工程表に入れる

塗料の缶数は、見積書の塗布面積とメーカーの標準所要量から計算できます。予定缶数と、現場で使い終わった缶の写真を突き合わせると、塗布量が足りているかの目安になります。中塗りと上塗りの色を変えて回数を確認する方法もありますが、傷や摩耗で下の色が見える懸念があり、色の違いだけを判定の基準にせず、施工日、缶数、乾燥時間を見積書と照合してください。手抜きの具体的な症状と対処は外壁塗装の手抜き、写真の撮り方の依頼方法は外壁塗装の工程写真で解説しています。

工程表の出し方で業者を比べる

同じ家に対して複数の施工会社から見積もりを取ると、金額だけでなく工程表の出し方に差が出ます。工程表は工事の計画書であると同時に、その会社が乾燥時間と検査をどう扱うかを示す資料です。契約前に「着工前に工程表を出してもらえますか」と各社に聞き、出てきた工程表を次の軸で比べてください。

比較項目判断材料になる工程表比較しにくい工程表
工程の粒度下塗り・中塗り・上塗りが別の行で日付付き「塗装 3日間」の1行だけ
乾燥日の扱い洗浄後の乾燥日、シーリングの硬化日、塗り重ねの間隔が書かれている乾燥日がなく、作業日だけが連続している
休工日と予備日日曜と雨天予備日が明記され、延期時の連絡方法がある予備日がなく、最短日数だけが書かれている
検査と立ち会い施主検査日と立ち会いが必要な日が入っている検査の行がなく、足場解体日で終わる
写真の提出工程ごとの写真を提出する約束が契約書か工程表にある「頼めば出す」と口頭の説明だけ
追加補修の手順足場設置後に見つかった劣化の報告と承認の流れが書かれている事後報告で請求される

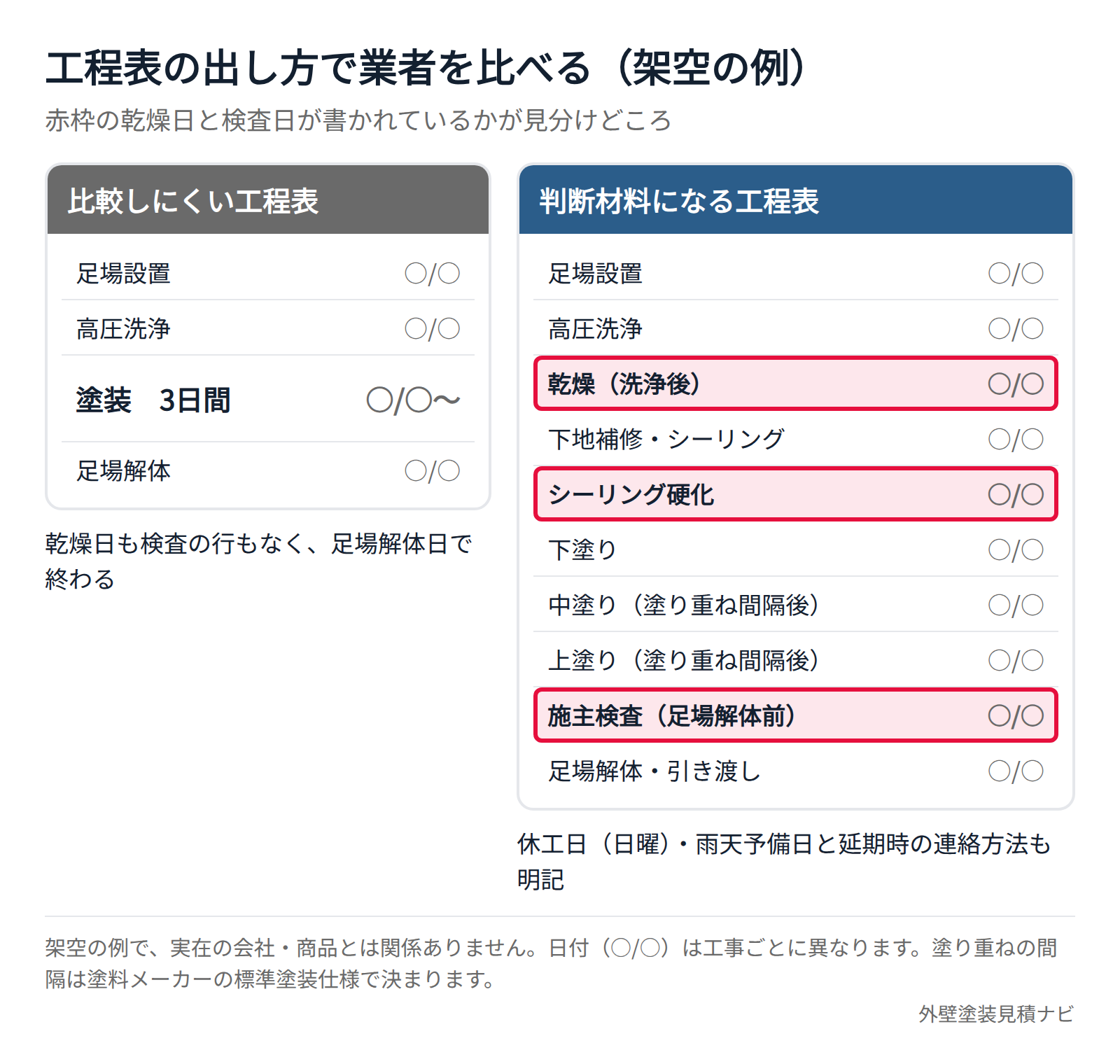

外壁塗装の工程表を業者間で比べるときに見る乾燥日と検査日の記載位置の例

工程表を出さない、または出しても作業内容が1行ずつしか書かれていない会社は、乾燥時間や検査の扱いを聞いても答えがあいまいになりがちです。反対に、乾燥日と検査日を最初から入れている会社は、工期が長く見えても品質管理の根拠を持っています。工期の短さを効率のよさと受け取らず、その日数に何が含まれているかで比べてください。現場を誰が管理し、報告がどう届くかは外壁塗装の現場監督で扱っています。

失敗例として多いのは、「10日で終わる」という説明だけで契約し、着工後に洗浄の翌日から下塗りが始まり、中塗りと上塗りが同じ日に終わっていたというものです。工程表と施工写真を受け取っていれば、乾燥時間の不足はその場で指摘できます。金額が近い2社で迷うときは、工程表の粒度と写真の提出方法を決め手にしてください。

工程どおりに進まないとき:雨・追加補修・回数の違い

工程表は計画であり、天候と下地の状態で変わります。変わること自体は問題ではなく、変更の理由と再開の判断が記録されているかが重要です。

雨の日は、塗装、洗浄後の乾燥、シーリングを進めることは原則できません。足場の内側でも湿度と結露の影響を受けます。工程表の「作業日」と実際に外壁を塗った日を区別し、中止した工程の再開予定日と必要な乾燥時間を日報に残してもらいましょう。雨の日に進められる工程と費用の扱いは外壁塗装の雨で解説しています。

足場を組んでから見つかった劣化を追加補修する場合は、元の工程表と見積書を上書きせず、場所、症状、補修方法、金額、延長日数を変更記録として確認し、施主が承認してから施工します。塗り回数が3回と異なる仕様もあり、劣化が強く下塗りを2回行う、多彩模様仕上げで工程が増える、無機塗料や厚膜塗料に専用の仕様がある、クリヤー塗装が2工程になる、といった理由です。回数が多いほど良いわけではなく、メーカーの標準塗装仕様に合っているかを見積書と製品資料で照合してください。

よくある質問

外壁塗装の工程は全部で何日かかりますか

延床30坪前後の2階建てで外壁のみの3回塗りなら、暦日で10日~2週間が目安です。作業日は9~12日程度で、洗浄後の乾燥、シーリングの硬化、塗り重ねの待ち時間、雨や日曜の休工が加わります。屋根や付帯部を同時に施工する場合や梅雨と秋雨の時期は2~3週間を見込んでください。工程ごとの日数と延びる要因は外壁塗装の期間にまとめています。

外壁塗装の工程表はいつ、どのような形でもらえますか

契約後、着工前に受け取るのが一般的です。日付ごとの作業内容、休工日、乾燥日、検査日、足場の設置と解体日が基本で、品質管理に使える工程表には各塗装工程の間隔がメーカー規定に沿って書かれています。契約前に「工程表を着工前に出してもらえるか」と「雨で変更したときに更新版をもらえるか」を確認しておくと、着工後の行き違いを防げます。

外壁塗装の流れは契約前に何から始まりますか

問い合わせ、現地調査、見積もりの受け取り、仕様と色の決定、契約の順です。現地調査では外壁材、劣化、面積、足場条件を確認し、見積もりの数量の根拠を作ります。見積書の作成には数日~1週間程度かかり、複数社を比較して色を決めるまで含めると、問い合わせから契約まで2~4週間を見ておくと余裕があります。

中塗りと上塗りの色は同じですか

通常は同じ商品・同じ色を2回塗ります。確認のために中塗りの色を変える方法もありますが、傷や摩耗で下の色が見える懸念があり、メーカーの仕様と仕上がりへの影響を確認してから決めてください。回数の確認は、色よりも施工日ごとの写真と使用缶数を見積書と照合する方法が確実です。

工程ごとの写真はもらえますか

契約前に、工程ごとの写真を提出してもらえるかを確認してください。下地補修の前後、シーリングの撤去後と充填後、下塗り・中塗り・上塗りの塗布中、使用缶のラベル、各面の完了状態が残っていると、完成後に見えない工程を検証できます。枚数よりも、どの面のどの工程かが分かる撮り方を依頼しましょう。

工事中は毎日立ち会う必要がありますか

毎日の立ち会いは不要です。着工前の打ち合わせ、色の最終確認、追加補修の承認、足場解体前の完了検査など、必要な日を決めて工程表に入れてもらい、それ以外は日報と写真で進捗を共有してもらう形が一般的です。留守中の連絡方法と、緊急時の連絡先を着工前に決めておいてください。

まとめ

外壁塗装の工程は、契約前の現地調査と仕様確定、近隣挨拶と足場と高圧洗浄と乾燥、下地補修とシーリングと養生、下塗りと中塗りと上塗り、付帯部塗装と完了検査と足場解体の順で進みます。品質を左右するのは、完成後に見えなくなる下地づくりと、メーカーが定める塗り重ねの乾燥時間です。

手抜きは洗浄後の乾燥、下地補修、下塗り、塗り重ねの間隔に集中するため、工程ごとの写真と缶数、工程表の乾燥日で確認してください。施工会社を比べるときは、工程表の粒度、乾燥日と検査日の明記、写真の提出方法を決め手にすると、金額だけでは見えない差が分かります。

外壁塗装見積ナビでは、審査基準を満たしたサービス店へ無料で見積もりを依頼できます。工程表と写真の出し方を含めて複数社の提案を比較し、乾燥時間を守れる計画で契約してください。
