外壁塗装は雨の日・梅雨でもできる?雨ばかりの時の中止基準と工期
外壁塗装は、雨の日には原則として行いません。塗装面が濡れている状態や、塗膜が乾く前に雨が当たる状態では、塗料が薄まって流れ、密着不良、白化(ブラッシング)、艶むら、膨れといった不具合が起こるためです。塗料メーカーと国土交通省の仕様書は、降雨のおそれがある日と、気温5℃以下・湿度85%以上の条件で塗装を避けるよう定めています。
一方で、雨だからといって工事全体が止まるわけではなく、足場や高圧洗浄のように条件付きで進められる工程もあります。この記事では、雨の日にできない理由と施工基準、進められる工程、雨上がりに再開する判断、東京の月別降水日数から見た予備日の考え方、雨で工期が延びたときの費用負担と契約の書き方、雨天時の対応ルールで施工会社を比べる方法を順に解説します。
雨天時の対応ルールまで見積もりで比べる
外壁塗装見積ナビでは、工期と施工仕様を含む無料見積もりを複数社へまとめて依頼できます。雨で延期したときの連絡方法と費用の扱いを、契約前に各社へ同じ形で確認してください。
外壁塗装が雨の日にできない理由と塗膜に起こる不具合

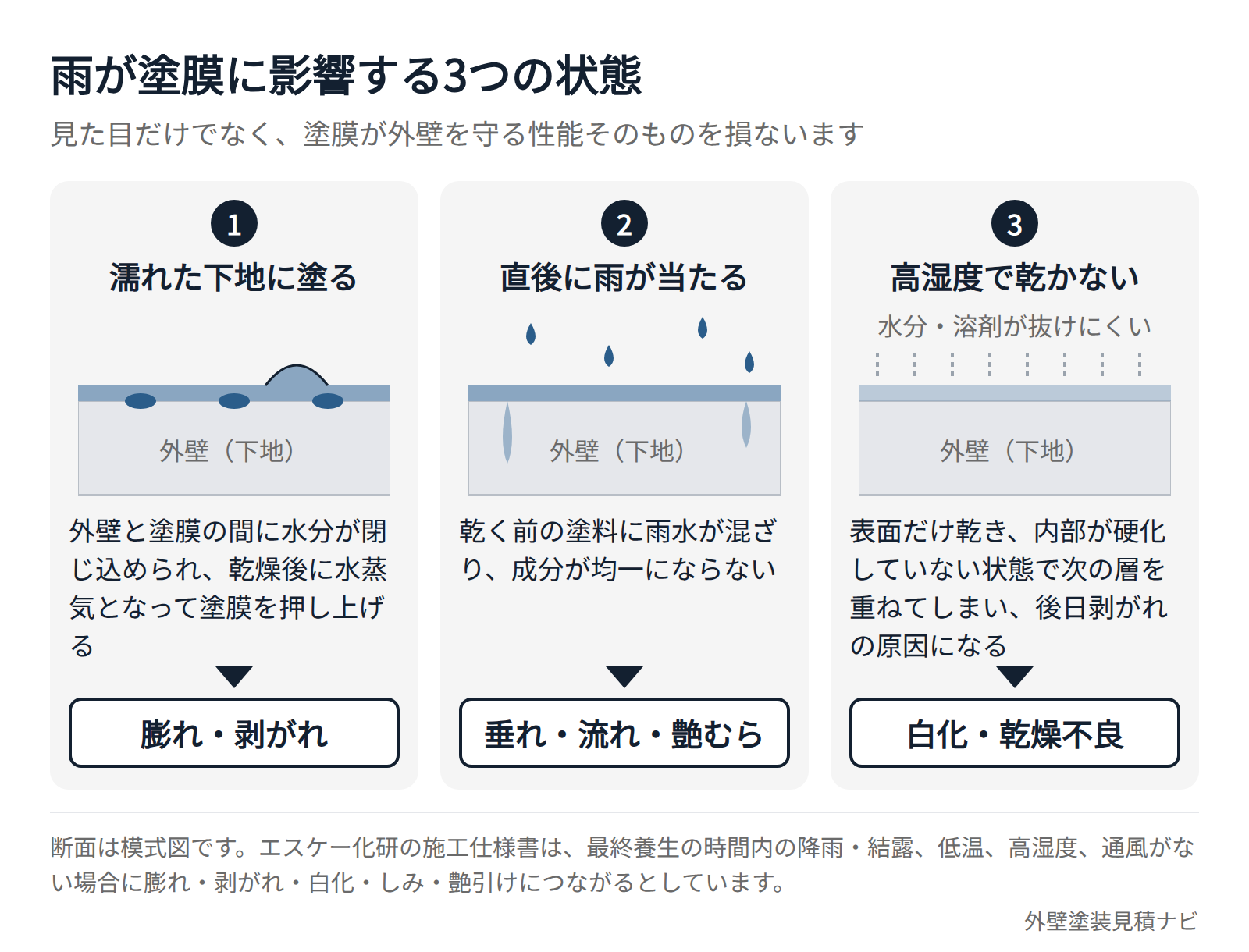

雨が塗装に与える影響は、「濡れた下地に塗る」「塗った直後に雨が当たる」「高湿度で乾かない」の3つに分けられます。どれも仕上がりの見た目だけでなく、塗膜が外壁を守る性能そのものを損ないます。
濡れた下地に塗ると、外壁と塗膜の間に水分が閉じ込められ、乾燥後に水蒸気となって塗膜を押し上げます。塗った直後に雨が当たると、乾く前の水性塗料に雨水が混ざって成分が均一にならず、流れやむらが出ます。湿度が高いと水分と溶剤が抜けにくく、表面だけ乾いて内部が硬化していない状態で次の層を重ねると、後日剥がれの原因になります。雨の影響で現れる不具合を、原因と現れる時期で整理しました。
| 不具合 | 主な原因 | 現れる時期 | 対処 |
|---|---|---|---|
| 白化(ブラッシング) | 高湿度や水分で樹脂と艶が正常に形成されない | 乾燥直後 | 塗膜の状態をメーカーに確認し、必要な範囲を除去して再塗装する |
| 艶むら | 場所によって乾燥速度が違う | 乾燥後 | 部分補修では色と艶が合わないため、面単位での再塗装を検討する |
| 垂れ・流れ | 未乾燥の塗料が雨で流れる | 降雨中~直後 | 流れた跡と下地の露出を確認し、乾燥後に再塗装する |
| 膨れ・剥がれ | 下地と塗膜の間に水分が残る | 施工直後~数か月後 | 施工記録で下地の乾燥状態を確認し、保証の対象かを協議する |
| 乾燥不良 | 高湿度と低温で硬化が進まない | 乾燥予定時刻を過ぎても | 無理に上塗りせず、乾燥を待つか強制換気の要否をメーカーに確認する |

エスケー化研の施工仕様書は、最終養生の時間内に降雨や結露がある場合、低温、高湿度、通風がない場合には、塗膜の膨れ、剥がれ、白化、しみ、艶引けにつながるとし、塗装を避けるか強制換気などの対策を求めています。雨で工事が延びること自体は施工不良ではなく、濡れた下地に無理に塗らず、工程変更と再開判断を記録できているかが重要です。

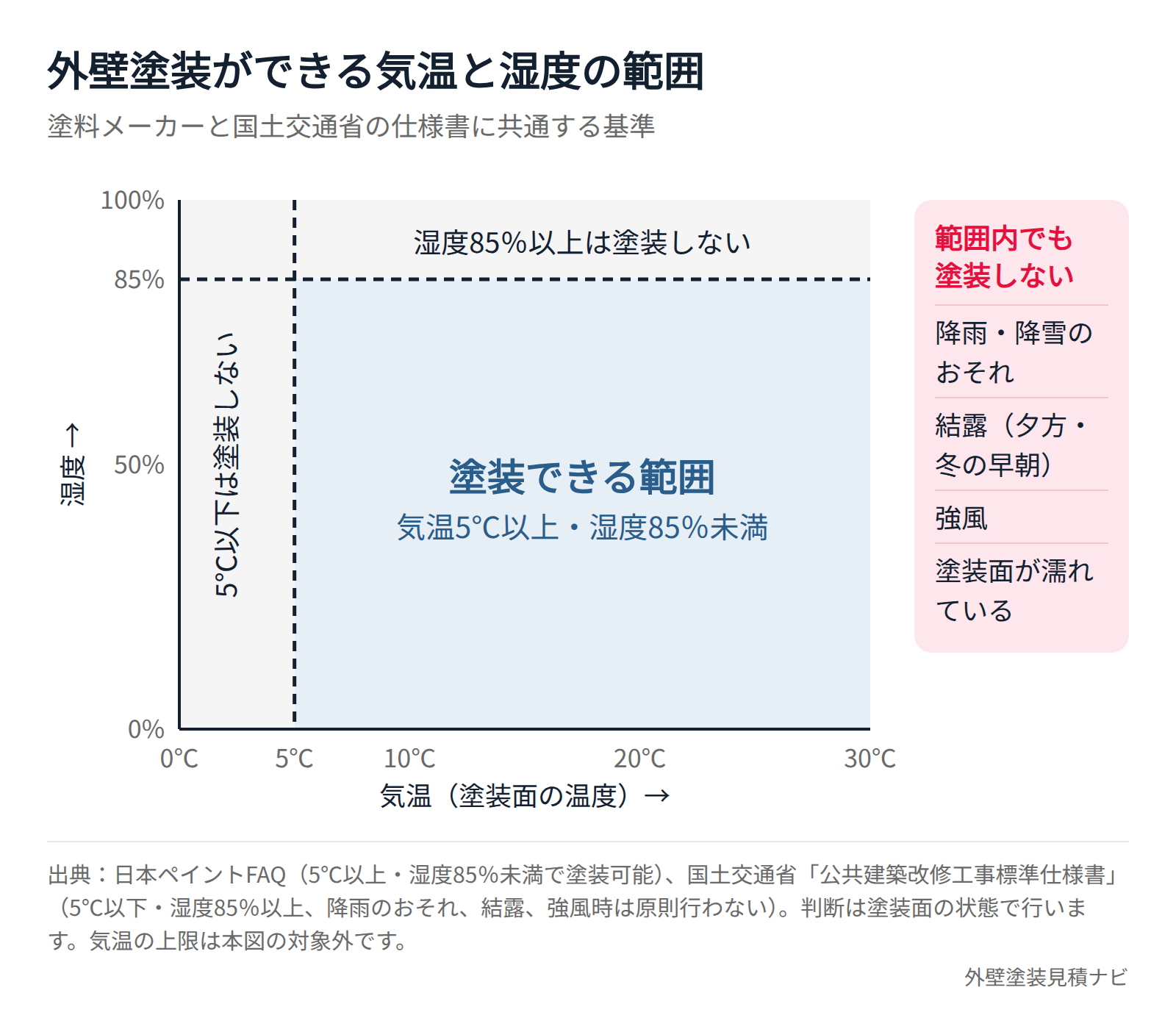

雨・湿度・気温の施工可否基準(塗料メーカーと国土交通省の仕様)
「小雨なら塗れるか」「曇りなら問題ないか」は、施工会社の経験則ではなく、塗料メーカーの施工仕様と公共工事の標準仕様書に基準があります。数値で確認できる基準をそろえて比較すると、どの資料も気温5℃、湿度85%、降雨のおそれ、結露を境にしていることが分かります。
| 条件 | 日本ペイント(FAQ) | エスケー化研(エスケープレミアムシリコン施工仕様) | 関西ペイント(アレスダイナミックTOP) | 国土交通省(公共建築改修工事標準仕様書) |
|---|---|---|---|---|
| 気温 | 5℃以上で塗装可能。冬の早朝は外壁面が冷えているため不適 | 5℃以下は原則避ける。採暖で被塗面を5℃以上にする | 塗り重ね乾燥時間は23℃基準。低温時は間隔が長くなる | 5℃以下は塗装を行わない |
| 湿度 | 85%未満で塗装可能 | 85%以上は原則避ける | 湿潤面・高湿度環境用の専用仕様がある(強化剤を使用) | 85%以上は塗装を行わない |
| 降雨・降雪 | 記載なし | 当日に降雨、降雪、結露が予想される場合は施工を中止する | 湿潤面仕様でも上塗り2回目は乾燥した状態で塗る | 外部の塗装は降雨のおそれがある場合は原則行わない |
| 結露 | 夕方は結露しやすいため早めに終える | 著しく結露する場所は塗装を避ける | 記載なし | 結露等で乾燥に不適当な場合は塗装を行わない |
| 強風 | 記載なし | 強風時は原則避ける | 記載なし | 強風時は原則行わない |

関西ペイントの「アレスダイナミックTOP」には、強化剤を組み合わせて湿潤面や高湿度の環境でも施工できる専用仕様があります。ただし同社は、湿潤面では乾燥時間が乾燥面の2~3倍程度遅くなり、上塗り2回目は乾燥した状態で塗るよう注記しています。「雨でも塗れる塗料」という説明を受けたときは、その塗料の湿潤面仕様が見積書に書かれているか、乾燥時間をどう延ばすかまで確認してください。
これらの基準はいずれも「塗装面の状態」で判断するものです。足場を飛散防止シートで覆っていても、湿度、結露、吹き込みの影響は残ります。「軒下だから」「雨が弱いから」という理由だけで塗装を進める判断は、どの資料の基準にも当てはまりません。
雨の日でも進められる工程と止める工程
雨の影響は工程によって異なります。塗装と乾燥は止めますが、安全を確保できる範囲で進められる工程もあります。「作業員が来た日」と「外壁を塗った日」を区別し、雨の日に何をしたかを日報で確認してください。
| 工程 | 雨天時の扱い | 判断の条件 |
|---|---|---|
| 足場の組立・解体 | 小雨なら実施することがある | 足場の滑り、強風、雷、視界。足場会社の安全基準で判断する |
| 高圧洗浄 | 軽い雨なら実施することがある | もともと水を使う工程だが、強雨・強風・雷では中止する。洗浄後の乾燥は雨が止んでから確保する |
| 養生 | 雨が吹き込まない場所で一部実施できる | テープは濡れた面に付かないため、乾いた面に限る |
| 下地補修・シーリング | 原則中止 | 補修材とシーリング材にも施工条件がある。プライマー塗布時に被着体が濡れていると密着しない |
| 下塗り・中塗り・上塗り | 中止 | 塗装面が濡れている、降雨のおそれがある、湿度85%以上のいずれかで行わない |
| 洗浄後・塗装後の乾燥 | 雨が止むまで乾燥時間に数えない | 表面が乾いて見えても目地や北面に水分が残る |
| 完了検査 | 実施できる | 雨の日は艶むらや白化が見えにくいため、晴天時の再確認を加える |
台風や強風が予想されるときは、足場のメッシュシートを畳む、資材と塗料缶を固定する、養生を撤去するといった対応が必要です。施主は自分で足場に上らず、足場が揺れる、部材が外れたときは近づかずに施工会社の緊急連絡先へ連絡してください。通過後は足場の固定、外壁と屋根、近隣への飛散物を点検してから作業を再開します。
施工中に雨が降ったときの対応と雨上がりの再開基準
作業中に雨が降り始めたら、塗装を止め、塗装面を雨から守り、乾燥後に影響を確認する順で対応します。エスケー化研の施工仕様書は、施工中や施工後に降雨が生じた場合はシート養生などで塗装面に直接雨がかからないようにするよう求めています。

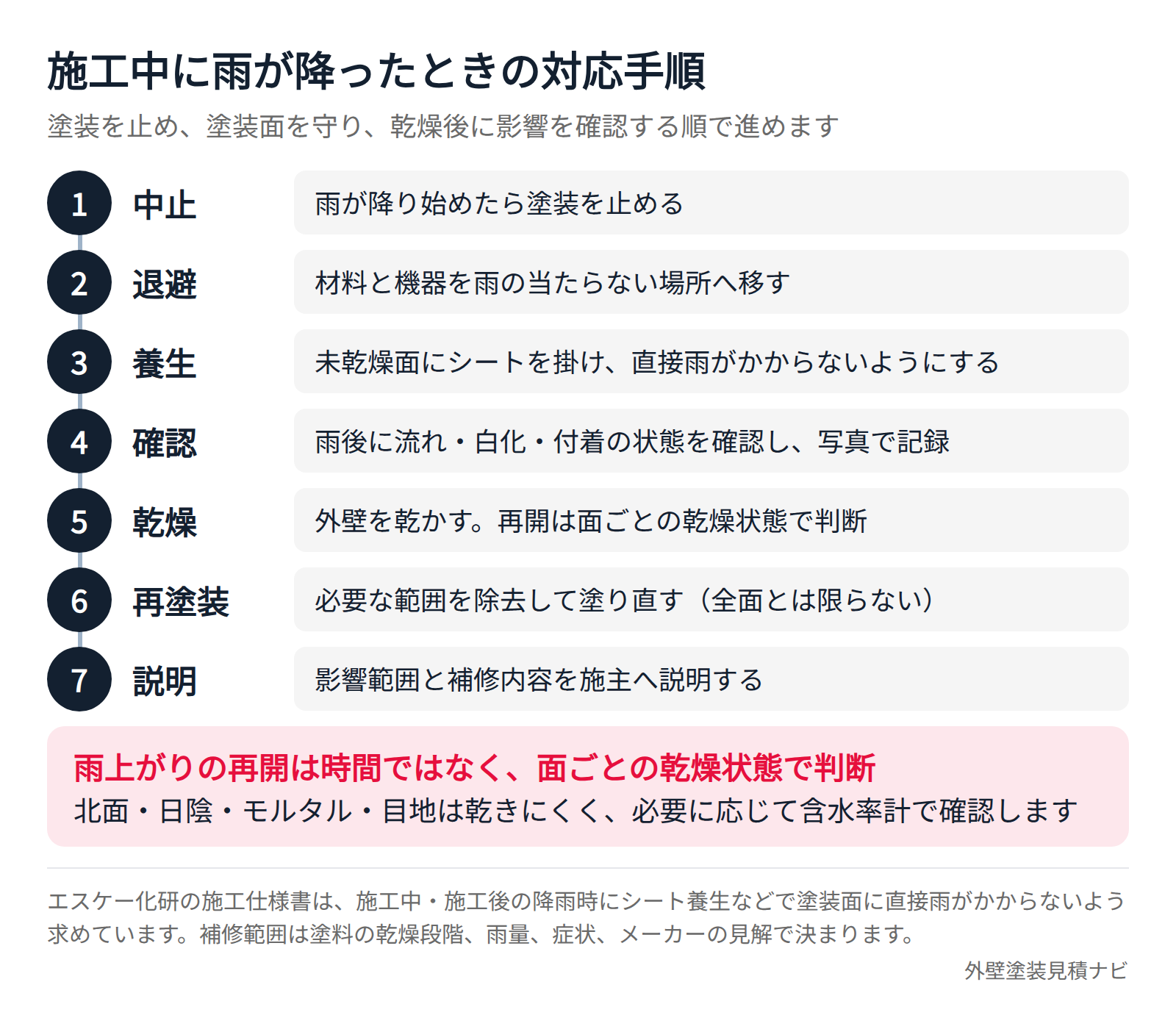

対応の流れは、塗装の中止、材料と機器の退避、未乾燥面の養生、雨後の流れ・白化・付着の確認、外壁の乾燥、必要な範囲の除去と再塗装、施主への説明の順です。雨が当たったからといって全面のやり直しになるとは限らず、塗料の乾燥段階、雨量、症状、メーカーの見解で補修範囲を決めます。自己判断で上から塗り重ねて隠さず、影響範囲を写真で記録してもらってください。
雨上がりの再開は、時間ではなく塗装面の状態で決めます。外壁材、日当たり、気温、風、ひび割れと目地の状態、雨量によって乾燥速度が違い、モルタルや傷んだサイディングは水を含みやすく、北面や日陰は乾きにくい傾向があります。表面が乾いて見えても、サイディングの目地、モルタルの内部、北面に水分が残ることがあり、必要に応じて含水率計で確認します。晴れれば数時間後に再開できる面もあれば、翌日まで待つ面もあるため、面ごとの判断根拠を聞いてください。
高圧洗浄の後と降雨の後では水分の入り方が異なります。洗浄後の乾燥日数も下地と天候で変わるため、一律の日数を決めて塗装せず、翌日に強い雨が降れば乾燥状態を再確認して工程表を組み直します。乾燥時間の考え方は外壁塗装の乾燥時間で詳しく解説しています。

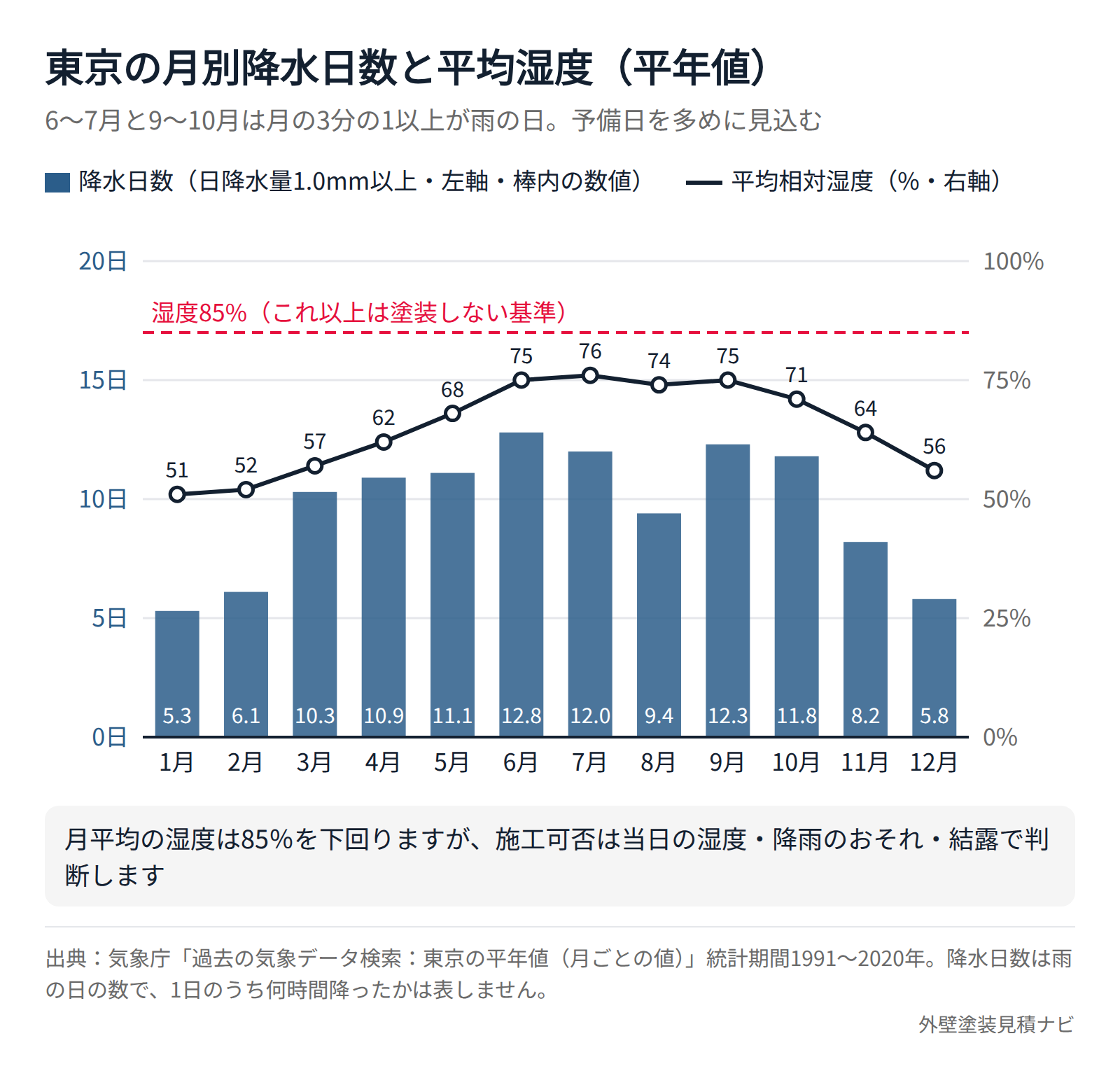

月別の降水日数から見る予備日の考え方(東京の平年値)
雨の予備日をどのくらい見込むかは、気象庁の平年値で見当をつけられます。東京(1991~2020年の平年値)の月ごとの降水日数(日降水量1.0mm以上)と平均湿度を並べると、6~7月と9~10月は月の3分の1以上が雨の日で、湿度も75%前後まで上がります。
| 月 | 降水日数(1.0mm以上) | 月降水量 | 平均相対湿度 | 外壁塗装への影響 |
|---|---|---|---|---|
| 1月 | 5.3日 | 59.7mm | 51% | 雨は少ないが低温と結露、日照時間の短さで作業時間が限られる |
| 2月 | 6.1日 | 56.5mm | 52% | 1月と同様 |
| 3月 | 10.3日 | 116.0mm | 57% | 気温が上がり始め、施工しやすくなる |
| 4月 | 10.9日 | 133.7mm | 62% | 気温・湿度とも安定しやすい |
| 5月 | 11.1日 | 139.7mm | 68% | 下旬から湿度が上がる |
| 6月 | 12.8日 | 167.8mm | 75% | 梅雨。予備日を多めに取る |
| 7月 | 12.0日 | 156.2mm | 76% | 梅雨明けまでは6月と同様 |
| 8月 | 9.4日 | 154.7mm | 74% | 夕立と高温。屋根は素地温度に注意 |
| 9月 | 12.3日 | 224.9mm | 75% | 秋雨と台風。月降水量は年間で2番目に多い |
| 10月 | 11.8日 | 234.8mm | 71% | 月降水量は年間で最多 |
| 11月 | 8.2日 | 96.3mm | 64% | 気温・湿度とも安定しやすい |
| 12月 | 5.8日 | 57.9mm | 56% | 低温と結露に注意 |

気象庁のデータが示すのは雨の日の数であり、その日のうち何時間降ったかまでは分かりません。ただ、月に12日前後の雨がある時期に「10日で終わる」工程表を出されたら、予備日をどう見込んでいるかを確認する根拠になります。地域の平年値は気象庁の「過去の気象データ検索」で地点を変えて調べられます。季節ごとの向き不向きは外壁塗装の季節、工程別の日数と延びる要因は外壁塗装の期間で扱っています。
工事中に雨ばかり続くときは工程表を更新してもらう
梅雨や秋雨に雨が続いても、雨の日に塗れなかった分を、次の晴れ間に乾燥時間を縮めて取り戻すことはできません。エスケー化研の製品仕様書も、高湿度では乾燥が遅れ、塗り重ね時間は温度・湿度・換気などで変わると説明しています。施工店には「いつ完成しますか」だけでなく、どの面の、どの工程まで終わったかを確認し、残りの工程と新しい予定日を記入した工程表を出してもらいましょう。
| 確認する場面 | 施工店に聞くこと | 残してもらう記録 |
|---|---|---|
| 雨で休工が続く | 外壁のどの面・どの工程が未着手か。養生中の窓やベランダはいつ使えるか | 休工日と理由、完了した工程、生活に影響する養生の位置 |
| 雨の前に塗った面がある | 雨が当たる前に製品所定の養生時間を確保できたか。雨跡の点検が必要か | 塗装日時、製品名、当日の天候、雨後の写真 |
| 晴れ間に再開する | 塗装面・目地の乾燥をどう確認するか。次の雨までに所定の塗り重ね・養生時間を取れるか | 面ごとの乾燥確認、気温・湿度、再開日と塗装工程 |
| 完工予定が延びる | 足場・駐車場・警備員の延長費、検査日、足場解体日がどう変わるか | 更新した工程表、追加費用があれば内訳と合意内容 |
雨が続いた後の晴天日でも、北面や目地がまだ濡れていればその面の塗装は再開できません。別の乾いた面の作業を進める場合は、面ごとの工程順を工程表に記載してもらいます。特に塗装後に雨が当たった面は、晴れた日の見た目だけで「問題なし」と決めず、施工店に製品の施工仕様と雨後の点検結果を示してもらってください。
工期がずれると、窓の開閉、ベランダの使用、洗濯物、車の移動にも影響します。休工中に養生を一部外せるか、再開前にいつ付け直すかを担当者と決めておくと、生活の予定を立てやすくなります。洗濯物と養生の取り決めは外壁塗装工事中の洗濯物でも確認できます。
雨で工期が延びた場合の費用負担と契約の書き方
雨による休工・工期延長の費用は、契約書に何を含めたかで確認します。工事代金以外に足場や仮設駐車場の延長費が発生する条件も、契約前に書面で決めておくと認識の違いを防げます。契約書のどこに何を書いてもらうかを、費用の項目ごとに整理しました。
| 費用項目 | 確認する扱い | 契約書で確認する書き方 |
|---|---|---|
| 工事代金 | 契約時に雨天予備日や延長費を含めたか確認する | 天候による延期時の増減額の条件を明記する |
| 足場のレンタル延長 | 誰が延長費を負担するか契約で確認する | 「天候延期に伴う足場延長費は請求しない」または延長料が発生する条件と単価を書く |
| 月極駐車場・仮設駐車場 | 契約により施主負担になることがある | 誰が手配し、延長分を誰が払うかを書く |
| 道路占用・警備員 | 延長日数分が追加になりうる | 追加になる条件と1日あたりの金額を書く |
| 特注色・材料の再手配 | 長期中断で材料の保管や再調達が必要な場合 | 発生条件を書き、施主都合と天候を分ける |
| 施主都合の工程変更 | 施主負担 | 天候による延期と区別して書く |
| 台風など災害による損害・追加補修 | 契約と保険で異なる | 足場倒壊や飛散による損害の負担者と保険加入の有無を書く |
住まいるダイヤル(住宅リフォーム・紛争処理支援センター)は、契約書に添付した見積書は契約内容の一部とみなされ、契約後に金額を簡単には変えられないため、契約時に工事項目・数量・仕様を確定して曖昧な部分を残さないよう案内しています。雨による延期が「追加費用」に化けないよう、延期の連絡方法、更新後の工程表の共有、延長費が発生する条件を契約前に文書で確認してください。工期が遅れたときの説明の求め方は外壁塗装の工期の遅れにまとめています。
雨天時の対応ルールを契約前に比べる
雨への対応は、施工会社ごとに差が出やすい項目です。金額が近い数社で迷うときは、雨天時のルールを同じ質問で聞き、答え方を比べてください。「雨なら休みます」という答えだけでは、乾燥や再開の判断基準が分かりません。
| 比較項目 | 判断材料になる回答 | 注意が必要な回答 |
|---|---|---|
| 中止の基準 | 降雨のおそれ、湿度85%、気温5℃、結露、風速を数値で答える | 「現場の判断で」「雨が降っていなければ塗る」 |
| 再開の基準 | 面ごとに下地の乾燥を確認し、必要なら含水率計を使う | 「翌日晴れれば塗る」と時間だけで決める |
| 塗装中に降られたとき | 中止、養生、乾燥後の確認、必要な範囲の再塗装を手順で説明する | 「乾けば問題ない」「上から塗れば分からない」 |
| 予備日 | 工程表に雨天予備日を入れ、更新版を毎回共有する | 予備日がなく最短日数だけを提示する |
| 連絡方法 | 休工の連絡と翌日の予定を毎日伝える担当者が決まっている | 連絡がなく、来ない日がある |
| 延長費 | 足場・駐車場・警備員の延長費を契約書で明記する | 「たぶんかからない」と口頭で済ませる |
| 記録 | 日報に天候、気温、湿度、作業内容、施工面を残す | 記録がなく、後から施工日を確認できない |

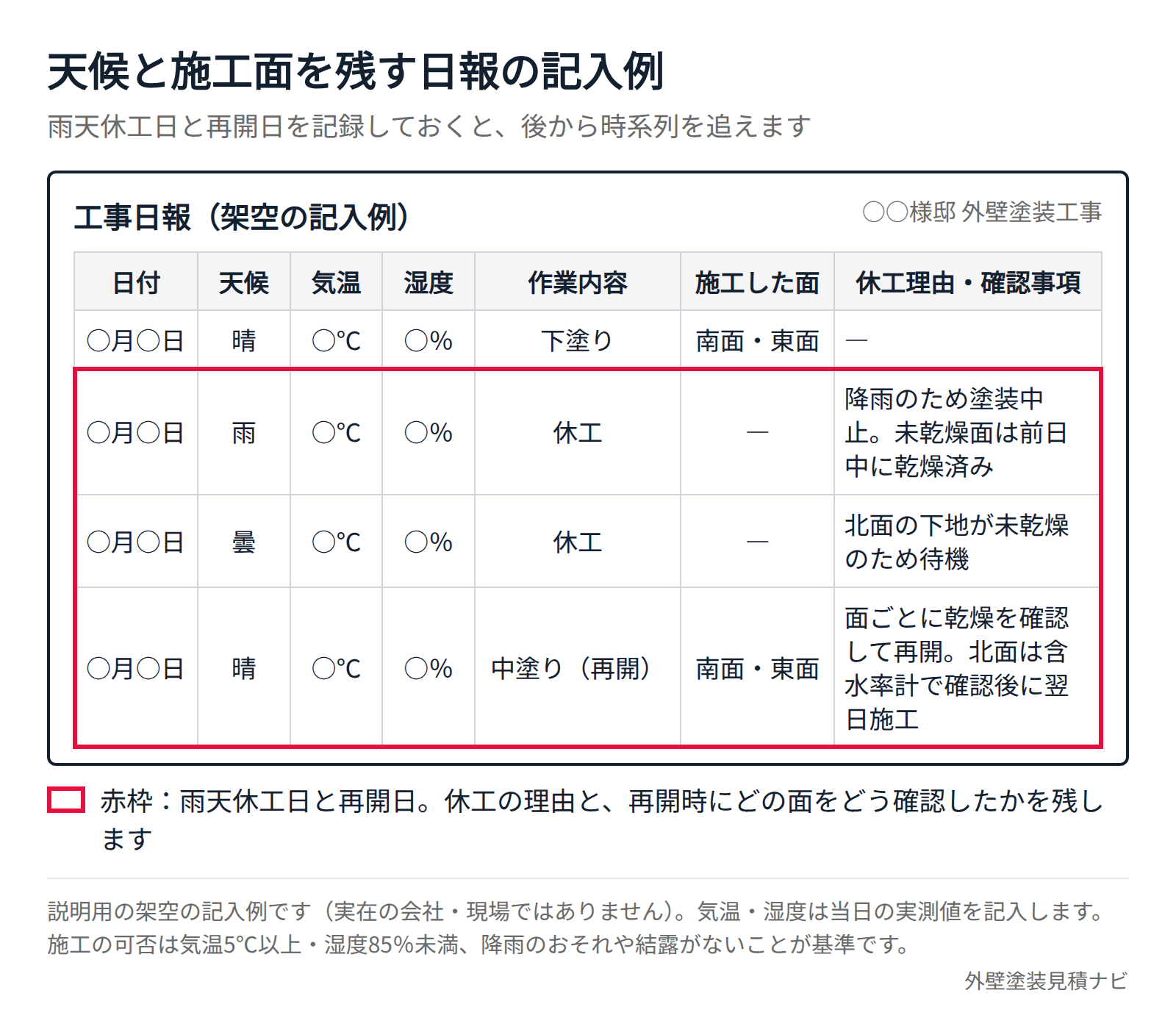

失敗例として多いのは、雨の翌日に「乾いたので塗った」と説明され、数か月後に北面だけ膨れが出たというものです。日報と写真に施工日、天候、面が残っていれば、保証の協議で時系列を追えます。記録がないと、雨との因果関係を施主側で示せません。天気アプリの履歴だけで施工不良を断定せず、現地の雨量と塗膜の状態、施工記録の3つで確認してください。工程写真の依頼方法は外壁塗装の工程写真で解説しています。
雨の多い時期に契約する場合は、工事日数ではなく作業できる日数で生活の予定を組みます。養生中に窓を開けられない日、ベランダに出られない日、車を移動する日が延期でどうずれるかを、更新後の工程表で確認しましょう。
よくある質問
小雨なら外壁を塗っても問題ありませんか
原則として塗りません。塗料メーカーの施工仕様と国土交通省の標準仕様書は、降雨のおそれがある場合と湿度85%以上の条件で塗装を避けると定めており、小雨でも塗装面の水滴と高湿度が塗膜の形成を妨げます。「軒下だから」「弱い雨だから」という理由で進める判断は、これらの基準のどれにも当てはまりません。
塗装してから何時間で雨が降っても大丈夫ですか
塗料の種類、気温、湿度で異なるため、一律の時間はありません。エスケー化研は最終養生の時間内に降雨があると膨れ、剥がれ、白化、艶引けにつながるとしており、乾燥前に雨が予想される場合はシート養生を求めています。使用する塗料の製品仕様書で乾燥・硬化時間を確認し、当日の天気予報と合わせて施工会社が判断します。
雨で工期が延びたら追加料金がかかりますか
契約内容によって異なります。足場のレンタル延長、駐車場、警備員なども含め、天候による延期で追加費用が発生する条件と金額を契約前に書面で確認してください。工事中に追加請求が示されたら、その根拠となる契約条項と内訳を確認し、変更内容を文書で合意します。
雨の日に高圧洗浄をしても問題ありませんか
軽い雨で安全を確保できるなら実施することがあります。もともと水を使う工程のため品質への影響は塗装より小さいものの、強雨、強風、雷では足場の滑りと飛散のため中止します。洗浄後の乾燥は雨が止んでから数え始めるため、洗浄日と塗装日の間隔が工程表でどう扱われているかを確認してください。
雨の翌日はすぐに塗装を再開できますか
翌日に晴れても、外壁の内部に水分が残っていれば再開できません。外壁材、日当たり、目地の状態で乾燥速度が違い、北面やモルタル、傷んだサイディングは乾きにくいため、面ごとに下地の乾燥を確認してから塗ります。「翌日晴れれば塗る」ではなく、どの面をどう確認して再開したかを日報に残してもらってください。
梅雨の時期に外壁塗装をしても大丈夫ですか
雨の日を休工し、乾燥時間を守れば施工できます。東京の平年値では6~7月の降水日数が月12~13日、平均湿度が75%前後のため、降雨による休工と雨後の乾燥を見込んだ工程表が必要です。秋雨の時期にも同様の確認が要ります。契約前に、予備日の考え方、休工の連絡方法、足場延長の費用、完工期限の扱いを確認してください。
外壁塗装中に雨ばかり続くとき、施主は何を確認すればよいですか
施工店に、壁面ごとの完了工程と未着手工程、雨後の乾燥確認、塗り重ねに必要な時間を聞き、更新した工程表を共有してもらってください。足場の解体日だけでなく、窓・ベランダ・駐車場を使える日も確認します。延長費用の説明があれば、契約書の該当箇所と金額の内訳を書面で確認してください。
まとめ
外壁塗装は、濡れた下地や高湿度の環境で塗ると密着不良、白化、艶むら、膨れを起こすため、雨の日には原則行いません。塗料メーカーと国土交通省の仕様書は、降雨のおそれ、気温5℃以下、湿度85%以上、結露を塗装しない条件としており、足場や高圧洗浄のように条件付きで進められる工程と、塗装や乾燥のように止める工程を分けて管理します。
雨上がりの再開は時間ではなく面ごとの乾燥状態で判断します。雨ばかりの週は、完了した工程、残る作業、生活に影響する養生、更新した予定日を工程表で確認し、費用は契約書の項目ごとに照らしてください。施工会社を比べるときは、中止と再開の基準、予備日、連絡方法、延長費、日報の記録を同じ質問で聞き、数値と手順で答える会社を選ぶと、雨の多い時期でも品質を守れます。
外壁塗装見積ナビでは、審査基準を満たしたサービス店へ無料で見積もりを依頼できます。雨天時の対応ルールと工期の扱いを含めて複数社の提案を比較し、天候を理由に乾燥を省かない計画で契約してください。
