外壁塗装にふさわしくない月は?季節ごとの注意点と見積もり比較
「閑散期に頼めば安くなると聞いたので、冬まで待つべきか」「春に塗りたいが、今から頼むと高くなるのか」。外壁塗装の依頼時期を決める段階では、こうした迷いがよく生まれます。業者から「今の時期なら値引きできます」と言われ、その金額が妥当なのか判断できずに困っている方もいるでしょう。
先に結論を述べると、依頼する時期で見積もりが必ず安くなるわけではありません。また、全国共通で「外壁塗装にふさわしくない月」はありません。塗装できるかは地域の気象条件と当日の壁面の状態、使用する塗料の施工条件で判断します。本記事では時期別の価格差を示す一次資料を確認できていないため、金額の差は示しません。見積もりでは、業者の予約状況、値引きの内訳、天候に備えた工期を比べましょう。なお、材料単価は季節ではなく、メーカーの価格改定で変わることがあります。
この記事では、時期によって業者の見積もりと提案が違う理由、見積書で確認する項目、依頼時期の失敗例を表で整理し、後半で気象庁の平年値をもとに季節ごとの施工条件と地域差を確認します。
依頼したい時期を伝えて見積もりを比べる
外壁塗装見積ナビでは、希望する施工時期と建物の条件を伝えて、複数の施工店へ無料で見積もりを依頼できます。値引きの有無だけでなく、工期と予備日の組み方までそろえて比べてください。
時期によって業者の見積もりと提案が違う理由
同じ家でも、依頼する時期によって業者の提案は変わります。値引きの大きさだけで判断しないために、何が時期で変わり、何が変わらないのかを整理しておきましょう。
1つ目は、予約の集まり方です。日本ペイントは、冬と夏は施工上の制約が多いため、春と秋が塗装に向いた季節と説明しています。ただし、春と秋に必ず予約が集中する、梅雨や冬なら必ず値引きできる、という全国共通の価格データはありません。希望する時期の空き状況と値引きの理由を施工店ごとに確認してください。
2つ目は、値引きの出どころです。予定の空きを埋めるために業者が利益を圧縮して値引くのであれば、施主にとって不利はありません。一方で、塗料のグレードを下げる、塗り回数や塗布量を減らす、予備日を削るといった形で金額を下げていれば、仕上がりと耐久性に影響します。時期による値引きを比べるときは、値引きの前後で工事の中身が同じかを確認することが欠かせません。
3つ目は、天候に備えた工期の組み方です。梅雨や台風の時期、日照時間の短い冬は、雨や結露で作業できない日を見込んだ予備日が必要です。予備日を多く取る業者は工期が長く見えますが、乾燥時間を守るための計画です。工期が延びたときに足場の費用がどう扱われるかは業者で違うため、見積もりの段階で確認します。
4つ目は、見積もりの有効期限と材料価格の改定です。塗料や足場の価格が改定されると、有効期限を過ぎた見積もりは出し直しになります。これは季節と関係なく起こるため、「この時期を逃すと高くなる」という説明を受けたら、どの費目が、いつから、いくら変わるのかを具体的に聞いてください。値引きの考え方は外壁塗装の値引きでも解説しています。

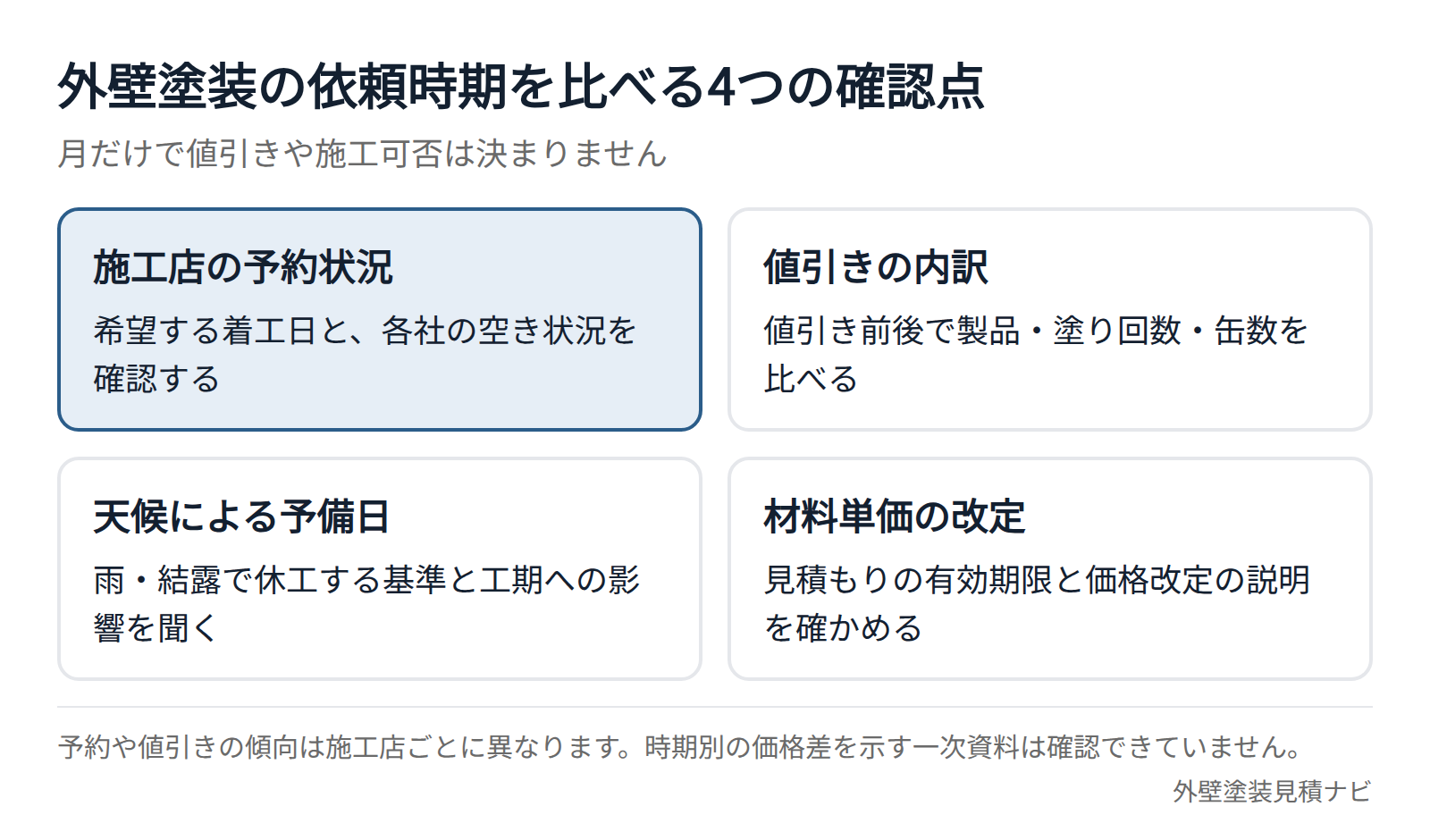

時期による見積もりの差を比べるときに確認する項目
時期による値引きや工期の違いは、見積書と工程表に書かれた内容で比べます。次の項目を確認し、口頭の説明だけで終わっているものは書面にしてもらいましょう。
| 項目 | 確認する内容 | 注意したい書き方 |
|---|---|---|
| 値引きの内訳 | どの項目から何円を引いたのか | 「閑散期特別値引き」として総額から一括で引いている |
| 製品と塗り回数 | 値引きの前後で、塗料の商品名、塗り回数、予定缶数が同じか | 値引き後の見積書で製品名や回数が変わっている |
| 着工日と工期 | 着工の予定日、暦日での工期、予備日の日数 | 「着工は○月頃」とだけ書かれている |
| 天候による延期 | 延期する基準、連絡方法、延長時の足場費用 | 延長時は追加費用とだけ書かれている |
| 見積もりの有効期限 | 期限と、期限を過ぎた場合に変わる費目 | 期限が数日しかなく、その場での契約を求められる |
| 冬や梅雨の施工条件 | 気温・湿度・結露で作業を止める基準と、1日の作業時間 | 「冬でも問題ありません」とだけ説明される |
| 契約と支払いの時期 | 着手金の額と時期、着工前の解約時の扱い | 着工が数か月先なのに高額な前払いを求められる |

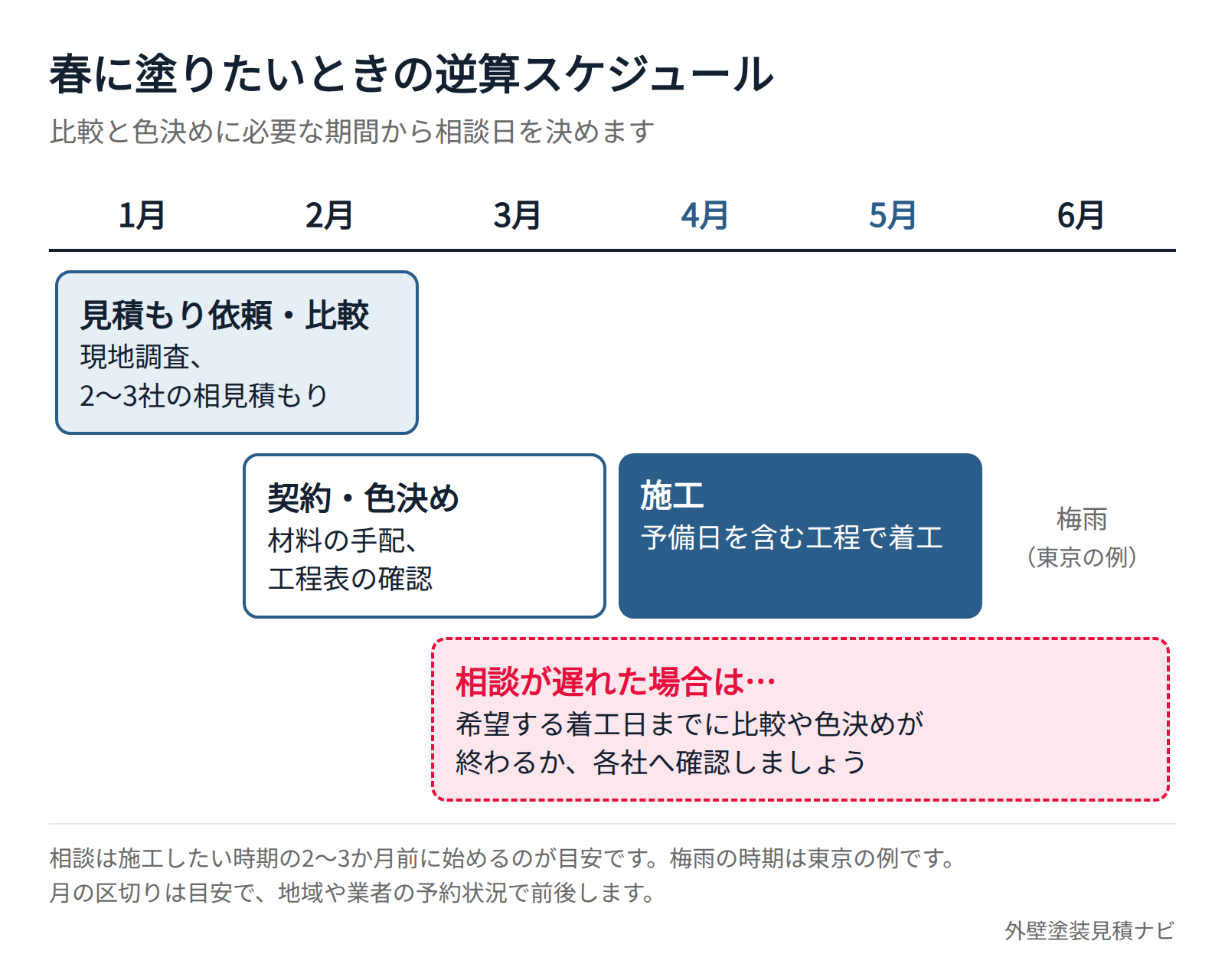

依頼時期と施工時期は分けて考えることもできます。春に施工したい場合は、1〜2月から見積もりを依頼すれば、複数社を比較する時間を取りやすくなります。ただし、予約の埋まり方は施工店によって異なります。希望する着工日と見積もり・色決めに必要な期間を各社へ確認しましょう。見積もりの取り方の手順は外壁塗装の見積もりの取り方、坪数別の総額は外壁塗装の費用相場で確認できます。

依頼時期の選び方と失敗例
依頼時期の失敗は、値引きや季節の印象を優先して、工事の中身や自宅の劣化状態の確認が後回しになったときに起こります。よくある失敗を原因と防ぎ方に分けて整理します。
| 失敗例 | 原因 | 防ぎ方 |
|---|---|---|

| 閑散期の値引きで契約したが、予定缶数が他社より少なかった | 値引きの前後で工事の中身が同じかを確認しなかった | 値引き前後の見積書で、製品名・塗り回数・缶数を並べて比べる |
| 「今月中の契約なら大幅に値引き」と言われて即決し、他社と比べられなかった | 期限付きの値引きで判断を急いだ | 相見積もりの期間を先に確保し、期限を理由に急がせる業者とは距離を置く |
| 春に施工したかったが、3月に相談したため着工が梅雨の時期にずれ込んだ | 希望時期の予約状況を早めに確認していなかった | 希望する施工時期の2〜3か月前に相談を始める |
| 冬に施工し、夕方の結露で艶にむらが出た | 冬の作業時間と、結露時に作業を止める基準を確認していなかった | 季節ごとの作業開始と終了の時刻、中止の基準を事前に聞く |
| 台風の接近で飛散防止シートを外すことになり、工期が延びた | 台風の多い時期の予備日と対応を確認していなかった | 8〜9月の施工では予備日の日数と、台風接近時の足場の扱いを確認する |
| 雨漏りがあるのに閑散期まで待ち、下地の補修費が増えた | 季節を優先して劣化症状を軽く見た | 雨漏りや大きなひび割れがある場合は、時期を待たず先に診断を受ける |
依頼時期を決めるときの優先順位は、外壁の劣化の緊急度、地域の気候、業者の予約状況、価格の順に考えると判断しやすくなります。雨漏り、外壁材の浮き、幅の広いひび割れ、塗膜の広い剥がれがある場合は、季節を待つ間に下地の傷みが進むことがあるため、まず診断と応急処置の時期を決めてください。劣化から見た塗り替え時期の判断は外壁塗装の時期で扱っています。
業者を比べるときは、希望の時期に施工できるかだけでなく、同じ担当者が現地調査から完了検査まで管理できるか、同時期に抱える現場の数、天候で延期したときの連絡方法を聞きましょう。業者選びの全体的な基準は外壁塗装の業者の選び方にまとめています。
外壁塗装にふさわしくない月はありますか|施工条件と地域差
「1月は寒いから不可」「9月・10月は雨が多いから不可」と、月全体を一律に除外する必要はありません。塗装を止めるべきなのは、使用する塗料の仕様に合わない低温・高湿度、雨、結露などが生じた時間帯です。日本ペイントは、気温5℃以上・湿度85%未満を一般的な施工条件として示す一方、冬の朝は気温だけ条件を満たしても壁面が冷えている点に注意を促しています。使用製品ごとの施工仕様と、その日の壁面の状態を施工店に確認してください。
1月は東京でも早朝の冷え込みや夕方の結露に注意が必要です。9月・10月は東京の平年値で降水量が多く、雨天時の休工を見込んだ工程表を確認します。台風接近時の足場や飛散防止シートの扱いも聞きましょう。ただし、晴れた日まで施工できないわけではなく、札幌や那覇など地域が変われば注意すべき月も変わります。月名より、作業中止の基準と予備日を見積もり時に比べることが大切です。
国土交通省の公共建築改修工事標準仕様書は、気温5℃以下、湿度85%以上、結露などで塗料の乾燥に適さない場合は塗装を行わないとし、外部の塗装は降雨のおそれがある場合や強風時は原則行わないとしています。これは公共建築の仕様なので、住宅では使用製品の仕様と施工店の判断基準も併せて確認します。

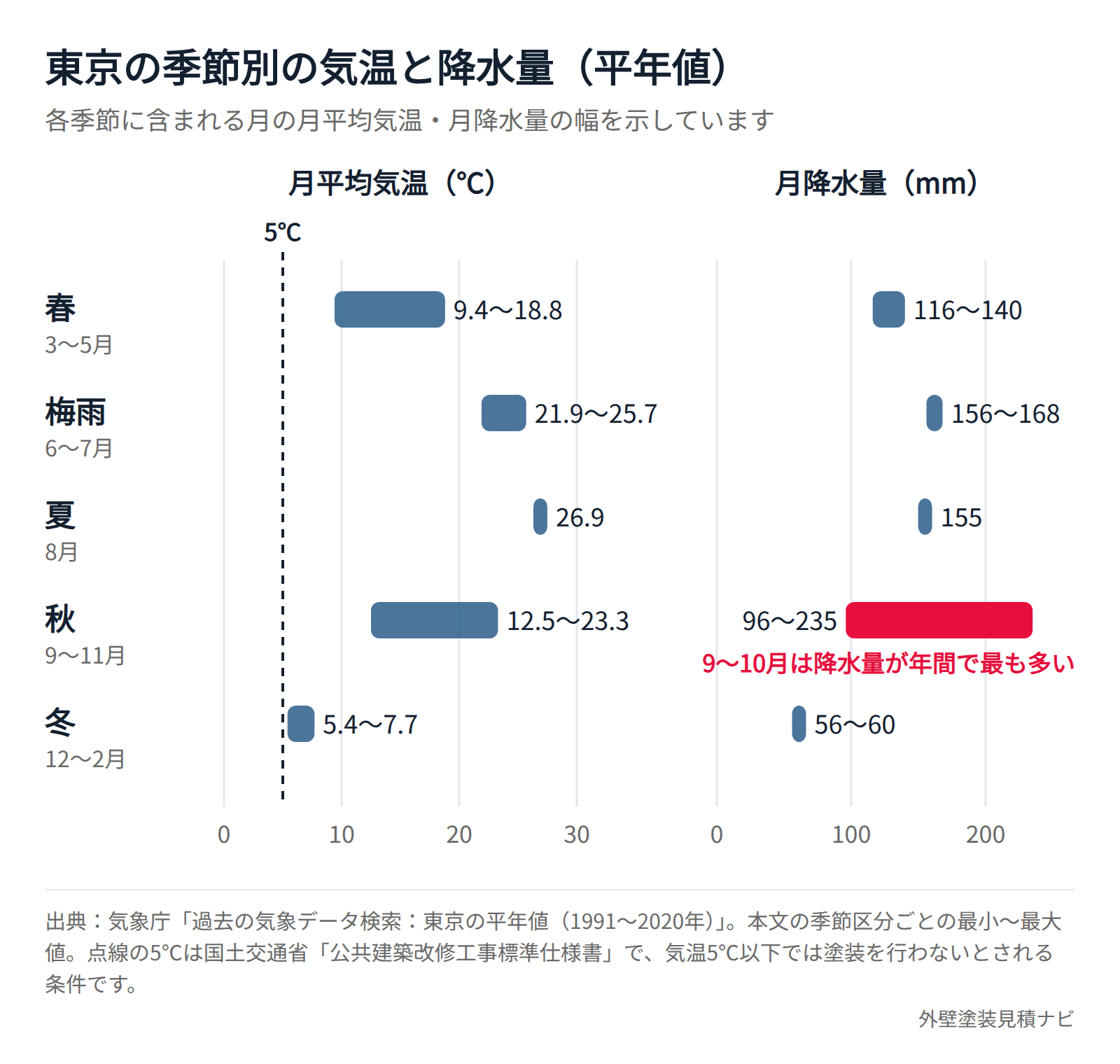

次の表は、気象庁が公表している東京の平年値(1991〜2020年)を季節ごとにまとめ、施工と依頼の見方を添えたものです。
| 季節 | 東京の平年値(月平均気温・月降水量・平均湿度) | 施工上の注意 | 依頼時の見方 |
|---|---|---|---|
| 春(3〜5月) | 9.4〜18.8℃、116〜140mm、57〜68% | 春の長雨や強風、花粉と黄砂 | 希望する時期の予約状況を確認し、比較する時間を確保する |
| 梅雨(6〜7月) | 21.9〜25.7℃、156〜168mm、75〜76% | 雨天の休工と高い湿度で乾燥が遅れる | 雨天の予備日を含む工程表を確認する |
| 夏(8月) | 26.9℃、155mm、74% | 壁面の高温、夕立、台風の接近 | 作業時間帯の調整と、職人の熱中症対策を確認する |
| 秋(9〜11月) | 12.5〜23.3℃、96〜235mm、64〜75% | 9〜10月は降水量が年間で最も多く、台風と秋雨がある | 10月までは雨の予備日を見込む |
| 冬(12〜2月) | 5.4〜7.7℃、56〜60mm、51〜56% | 早朝の低温と夕方の結露で作業時間が短い | 雨は少ないが、1日に進められる工程が減る |

冬の東京は日最低気温の平年値が1.2〜3.8℃で、朝は気温が上がっても壁面が冷えています。日本ペイントは、冬の朝は気温が5℃以上になっても被塗装面が冷え切っているため早朝は塗装に適さず、夕方は結露が生じやすいため早めに作業を終えるよう説明しています。台風については、気象庁の平年値で日本への接近数が8月と9月に各3.3個と最も多く、関東甲信地方への接近は9月の1.2個が最多です。

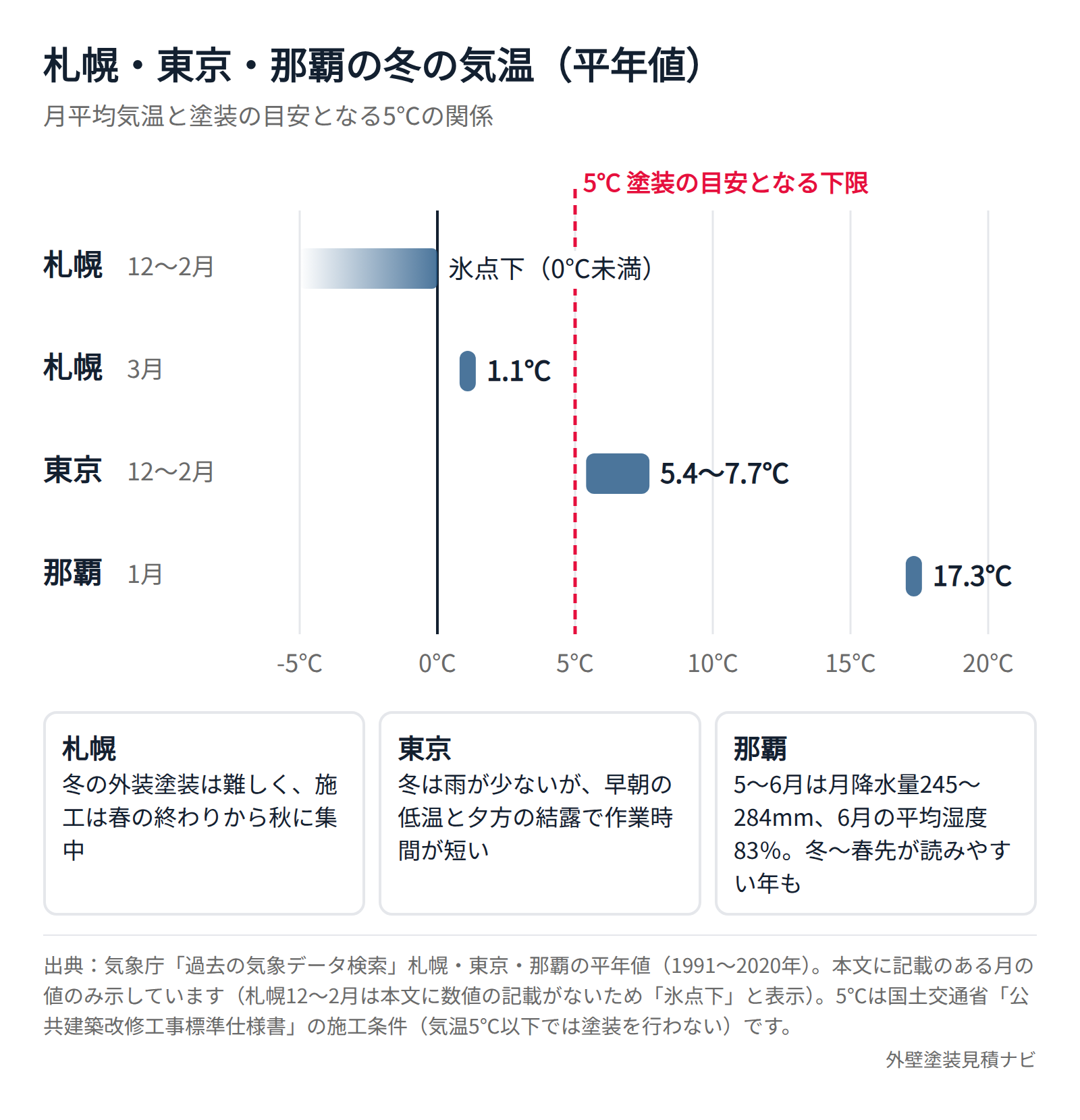

地域によって、施工しやすい季節は大きく変わります。札幌の平年値では12〜2月の月平均気温が氷点下で、3月も1.1℃のため、冬の外装塗装は難しく、施工は春の終わりから秋に集中します。那覇では1月の月平均気温が17.3℃ある一方、5〜6月の月降水量は245〜284mm、6月の平均湿度は83%と高く、台風の接近も多いため、冬から春先のほうが天候を読みやすい年もあります。自宅の地域の平年値を確認し、地元の業者に過去の休工の傾向を聞くと、依頼時期を決めやすくなります。

季節を問わず、工程表の予備日と乾燥日の扱いが品質を左右します。工期の考え方は外壁塗装の期間、雨の日の判断は雨の日の外壁塗装、季節別の注意点は冬の外壁塗装と夏の外壁塗装で扱っています。
よくある質問
外壁塗装は閑散期に依頼すると見積もりが安くなりますか
予約状況や値引きの可否は施工店によって異なります。時期別の価格差を示す一次資料も確認できていないため、梅雨・夏・冬なら必ず安くなるとはいえません。材料単価は価格改定などで変わることもあります。値引きがある場合は、前後で塗料の商品名、塗り回数、予定缶数が同じかを確認してください。
外壁塗装の見積もりは施工したい時期の何か月前に依頼すればよいですか
現地調査、相見積もりの比較、色決め、材料の手配を含めると、施工したい時期の2〜3か月前に相談を始めると余裕を持てます。春や秋に施工したい場合も、早めに複数社へ予約状況を聞きましょう。希望する完了日がある場合は、最初の問い合わせでその日を伝えてください。
「今月中に契約すれば値引きします」と言われたらどうすればよいですか
期限を理由に判断を急がず、他社の見積もりと比べる時間を確保してください。値引きが本当に予定の空きを埋めるためのものなら、内訳と工事の中身を書面で示せるはずです。値引きの前後で製品や工程が変わっていないかを確認し、説明が曖昧なまま即決を迫る業者は避けたほうが安全です。
外壁塗装に一番向いている月は何月ですか
日本ペイントは春と秋が塗装に向いた季節と説明しており、東京の平年値でも4〜5月と11月は気温と湿度が比較的安定しています。ただし9〜10月は降水量が年間で最も多く、地域によって施工しやすい時期は変わります。月の人気だけで決めず、地域の気候、外壁の劣化状態、業者の予約状況で選んでください。
1月・9月・10月は外壁塗装にふさわしくない月ですか
どの月も一律に施工できないわけではありません。ただし札幌など寒冷地の12〜2月のように、気温条件を満たす日が少なく、実質的に施工しにくい時期もあります。東京では1月の朝夕は低温や結露、9月・10月は雨や台風への備えが必要です。
梅雨や冬でも、メーカーと公的仕様が定める気温・湿度・結露の条件を守り、乾燥時間を確保すれば、季節によって品質が下がるわけではありません。国土交通省の仕様書は、気温5℃以下や湿度85%以上などの条件では塗装を行わないとしています。作業日ごとに使用する塗料の施工条件、壁面の乾き具合、雨や風の予報を確認し、作業を止める基準と予備日を工程表で確かめてください。
台風の時期に外壁塗装をする場合は何に注意すればよいですか
台風の接近が予想されるときに、飛散防止シートをどう扱うか、足場の点検をいつ行うかを事前に確認します。気象庁の平年値では、日本への台風の接近数は8月と9月が最も多いため、この時期の工程表には予備日を多めに取ってもらいましょう。台風の後は、外壁が乾くまで塗装を再開しない判断が必要です。
まとめ
外壁塗装の見積もりは、依頼する時期だけで必ず安くなるものではありません。予約状況と値引きの可否は施工店で異なり、材料単価が価格改定などで変わる場合もあります。値引きがあるときは内訳と、製品・塗り回数・予定缶数が変わっていないかを見積書で確認してください。
全国共通で施工にふさわしくない月はありません。ただし札幌など寒冷地の12〜2月のように、気温条件を満たす日が少なく、実質的に施工しにくい時期もあります。依頼時期は、外壁の劣化の緊急度、地域の気候、業者の予約状況、価格の順に考えると決めやすくなります。1月は低温と結露、9月・10月は雨への備えを確認し、どの月も作業を止める基準と予備日を工程表で確かめましょう。
