外壁塗装中の洗濯物はいつ干せる?自宅・隣家の工事で業者に確認すること
外壁塗装の見積もりを比べていると、金額や塗料の説明は各社そろっていても、工事中の暮らしへの配慮は書かれ方がまちまちです。「洗濯物は干せなくなります」と一言添える会社もあれば、外干しできない日、ベランダを使えない期間、窓を開けられる時間まで工程表で示す会社もあります。契約後に「こんなに長く干せないとは思わなかった」と感じないためには、この差を見積もりの段階で確かめておく必要があります。
工事中の生活への影響は、足場を組んでから外すまで一律に続くわけではありません。高圧洗浄の日、下地処理の日、塗装の日で、洗濯物や窓への影響は変わります。どの日に何ができないかを施工店が具体的に示せるかどうかは、工程の管理と職人への指示が行き届いているかの目安にもなります。
この記事では、工事中の配慮で業者ごとに対応が分かれる理由、見積もり・契約前に確認する項目、洗濯物や生活条件の伝え方、依頼先選びの失敗例を先に整理します。後半では、工程ごとの外干しの目安、隣の家の外壁塗装で洗濯物が干せない場合、衣類が汚れた場合の対応を扱います。
工事中の暮らし方も見積もりの条件に
外壁塗装見積ナビでは、洗濯の量や在宅の予定などの生活条件を伝え、複数の施工店へ無料で見積もりを依頼できます。工程の連絡方法、養生の範囲、ベランダの使用可否を同じ条件で比べられます。
工事中の生活への配慮で業者ごとに対応が違う理由
同じ規模の工事でも、生活への配慮の提案は施工店によって大きく違います。差が出る主な理由は、工程表の細かさ、現場管理者の関わり方、面ごとに作業を分けられる体制の3点です。

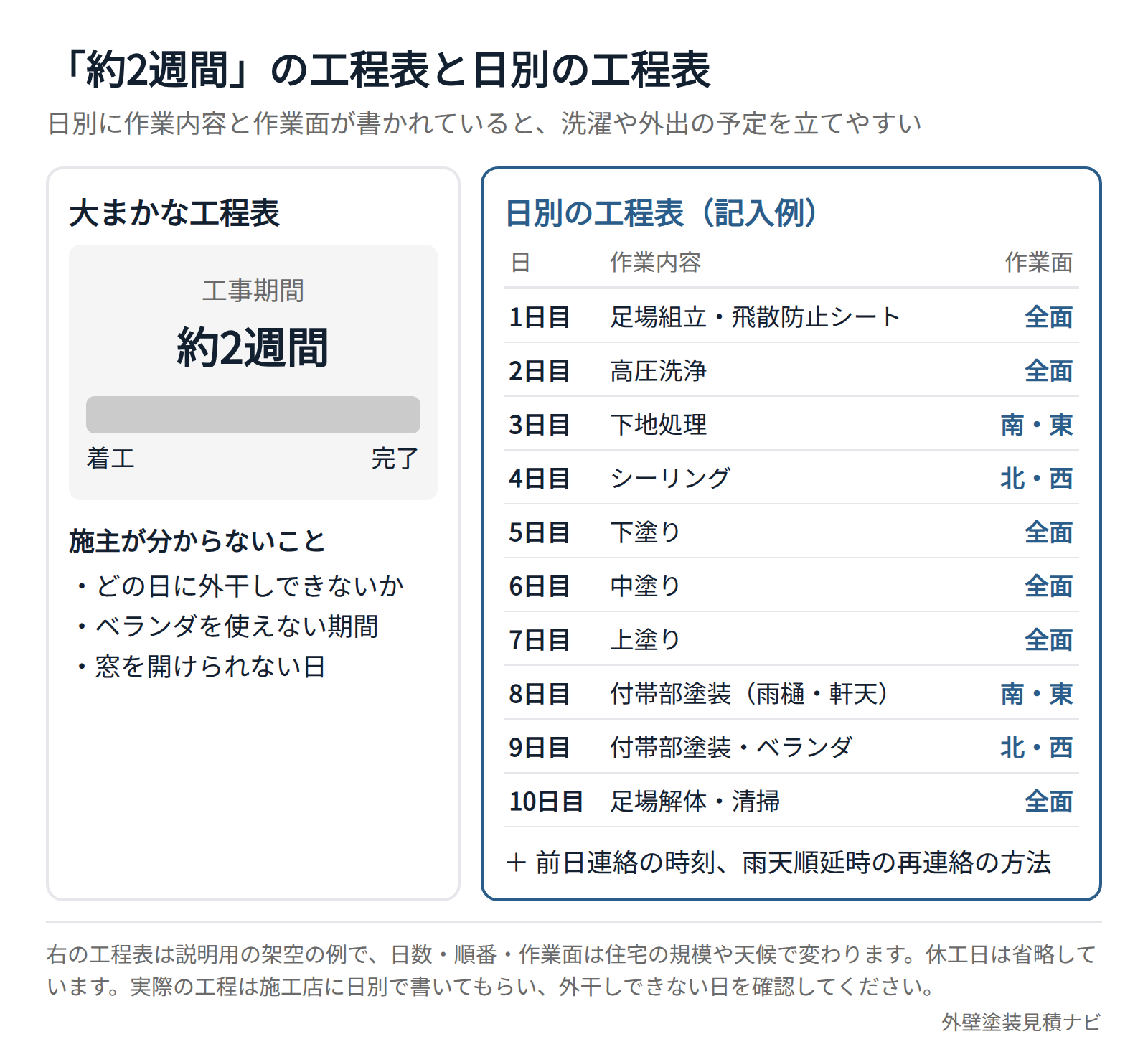

1つ目は工程表の細かさです。「約2週間」とだけ示す会社と、日ごとに作業内容と作業面を書く会社では、施主が洗濯や外出の予定を立てられる度合いがまったく違います。日別の工程表を出せる会社は、天候で順延したときの組み替えにも慣れていることが多く、変更の連絡も具体的になりやすい傾向があります。
2つ目は現場管理者の関わり方です。営業担当が契約までを受け持ち、着工後は職人に任せる会社では、「今日は外干しできますか」と聞いても答えられる人が現場にいないことがあります。現場管理者が毎日の作業内容を把握し、翌日の予定を前日に連絡する体制があるかで、工事中の不便は大きく変わります。
3つ目は作業を面ごとに分けられるかです。家の南面を先に仕上げて物干し場を早く開放する、ベランダ側の防水と手すりの塗装を短期間にまとめる、といった配慮は、人員と工期に余裕がないとできません。工程を分ける分だけ足場の設置期間が延び、見積金額に反映されることもあります。安さだけで比べず、どこまでの配慮が金額に含まれているかを確認しましょう。

見積もり・契約前に確認する項目
工事中の配慮は、口頭の約束だけでは職人まで伝わりにくい内容です。次の項目が見積書、工程表、打ち合わせ記録のどこに書かれているかを確認し、なければ追記を依頼してください。見積書の見方全般は外壁塗装の見積もりの取り方で解説しています。
| 項目 | 確認する内容 | 注意したい書き方 |
|---|---|---|
| 塗料の指定 | 外壁と付帯部の商品名、水性か溶剤系かの別、吹き付けかローラーかの施工方法 | 「塗装一式」で材料と施工方法が分からない |
| 工程の連絡 | 日別の作業内容と作業面、前日連絡の方法と時刻、雨天順延時の再連絡 | 「約2週間」だけで、日ごとの作業面が書かれていない |
| 養生 | 窓・給気口・ベランダ・物干し金物を塞ぐ期間、毎日外す窓と担当者 | 「養生一式」で、窓を開けられる時間が決まっていない |
| ベランダの使用 | 立ち入れない期間、物の移動を誰が行うか、再使用できる日 | 「工事期間中は使用不可」とだけ書かれている |
| 近隣対応の範囲 | 高圧洗浄日の事前案内、隣家の洗濯物や車への配慮、苦情の窓口 | 「近隣挨拶込み」だけで、知らせる日と内容が不明 |
| 追加費用の有無 | 工期延長や面別施工の費用、衣類や物品に塗料が付いたときの補償の扱い | 「汚損は協議」「延長は別途」で基準がない |
表の中で比べやすいのは、工程の連絡と養生です。日別の工程表があれば、外干しできない日を自分で数えられます。養生の範囲と外す時刻が決まっていれば、窓を開けられない時間も見通せます。補償の扱いは、施工店が請負業者賠償責任保険などに加入しているかと合わせて確認してください。
洗濯物と生活条件を業者に伝える方法
生活への配慮を具体的な提案として受け取るには、施主側の条件を先に伝えることが欠かせません。条件がそろっていれば、各社の答え方の違いがはっきりし、見積もりを比べやすくなります。
伝える内容は、洗濯の量と時間帯、ベランダや庭の使い方、在宅の予定の3つに分けると整理できます。洗濯の量では、乳幼児がいる、部活動の着替えが多い、介護で毎日シーツを洗うなど、外干しを長く止めにくい事情を伝えます。ベランダや庭では、物干しの位置、植木鉢や収納の有無、室外機の位置を示します。在宅の予定では、在宅勤務の日や、日中に家を空けられる日を伝えます。

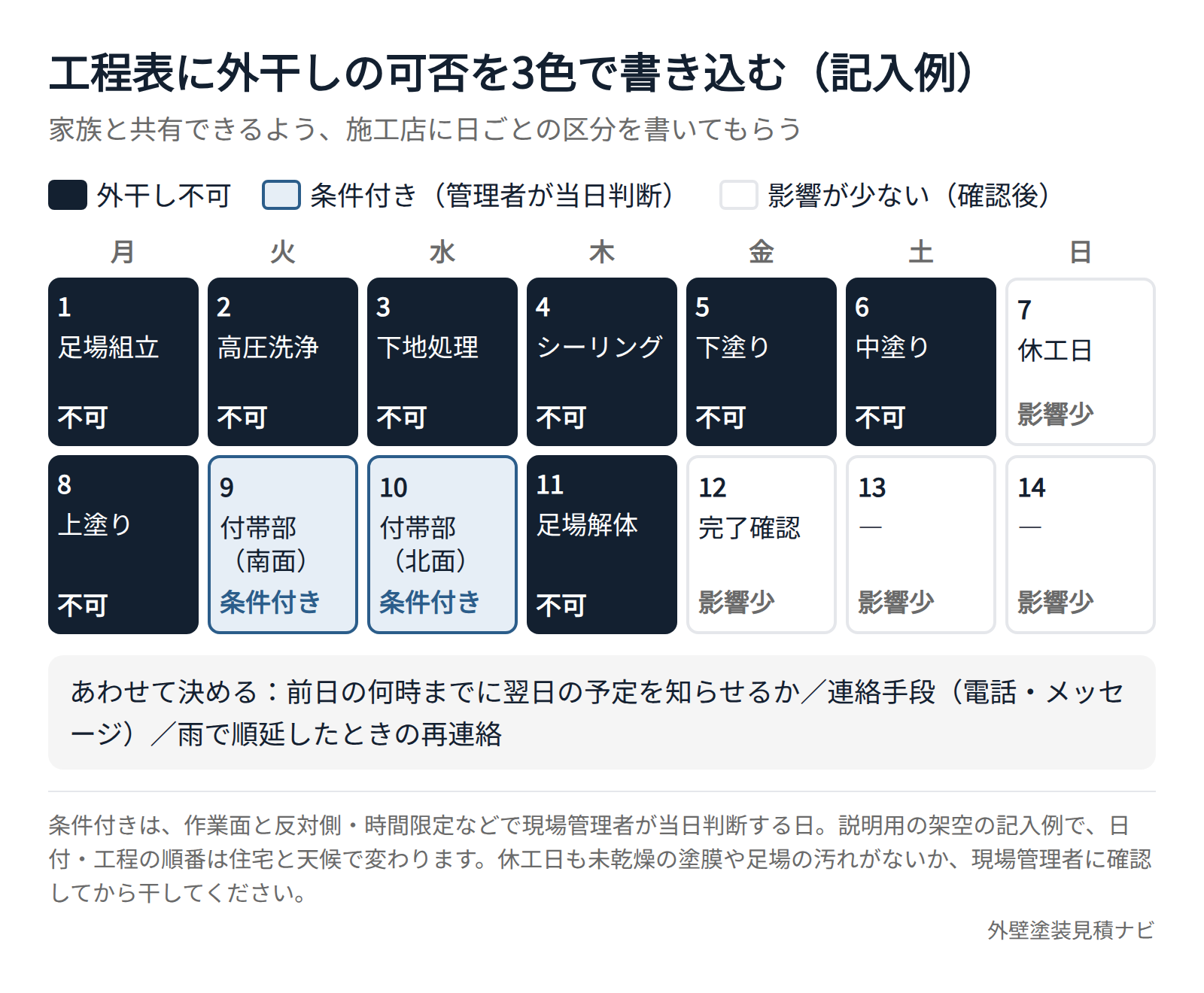

条件を伝えたら、工程表に次の3区分を書き込んでもらうよう依頼すると、家族とも共有しやすくなります。
- 外干し不可の日(高圧洗浄、下地処理、塗装、足場の組立・解体)
- 条件付きで外干しできる日(作業面と反対側、時間限定など、現場管理者が当日判断する日)
- 影響が少ない日(休工日のうち、未乾燥の塗膜や足場の汚れがないと確認できた日)

あわせて、前日の何時までに翌日の予定を知らせてもらうか、連絡手段を電話・メッセージのどちらにするかも決めます。天候で工程がずれると洗濯の予定も崩れるため、順延時の再連絡のルールを契約前に確認しておくことが大切です。工程全体の流れは外壁塗装の工程、工事期間の考え方は外壁塗装の工事期間で解説しています。
依頼先の選び方と失敗例
工事中の暮らしで後悔する例の多くは、契約前に取り決めていなかったことが原因です。次の失敗例と防ぎ方を、見積もりを比べるときの確認に使ってください。業者選び全体の基準は外壁塗装の業者の選び方で整理しています。
| 失敗例 | 原因 | 防ぎ方 |
|---|---|---|
| 外干しした洗濯物に洗浄の水しぶきが付いた | 高圧洗浄日の連絡がなく、当日の朝に作業が始まった | 洗浄日を工程表に書き、前日連絡の時刻を決める |
| 2週間以上ベランダに出られず、物干しが使えなかった | ベランダ防水と手すり塗装の日程が分散していた | ベランダ周りの工程をまとめられるか見積もり時に相談する |
| 窓の養生が外されず、部屋干しの湿気がこもった | 養生を外す担当と時刻が決まっていなかった | 毎日外す窓と担当者を決め、終業時に確認する |
| 衣類に塗料が付いたが、補償の話が進まなかった | 汚損時の対応と保険の有無を確認していなかった | 補償の手順と保険加入を契約前に書面で確認する |
| 雨で工程がずれ、コインランドリー代がかさんだ | 順延時の再連絡がなく、代替手段の予定を立てられなかった | 順延時の連絡方法を決め、代替手段の費用も予算に入れる |
依頼先を選ぶ段階では、生活条件を伝えたときに、工程表、養生、連絡方法、補償の4点で具体的に答えられるかを比べます。「なるべく配慮します」と答える会社より、外干しできない日と再連絡のルールを書面で示せる会社のほうが、工事中の予定を立てやすくなります。費用差の見方は外壁塗装の費用相場を参考にしてください。
工事中の洗濯物と暮らしの基礎知識
ここからは、施工店と話す前に知っておきたい基礎知識です。どの工程で外干しを避けるのか、部屋干しをどう工夫するのか、衣類が汚れたらどうするのかを押さえておくと、提案内容の妥当性を判断しやすくなります。
工程別の外干しの目安
外干しを避ける理由は工程ごとに異なります。足場の組立・解体では金属粉やほこり、高圧洗浄では苔や古い塗膜を含んだ水しぶき、下地処理では粉じん、塗装では塗料の飛沫と臭いが洗濯物に付くおそれがあります。
| 工程 | 外干し | 主な理由 |
|---|---|---|
| 足場組立・解体 | 控える | 金属粉・ほこり・部材の落下 |

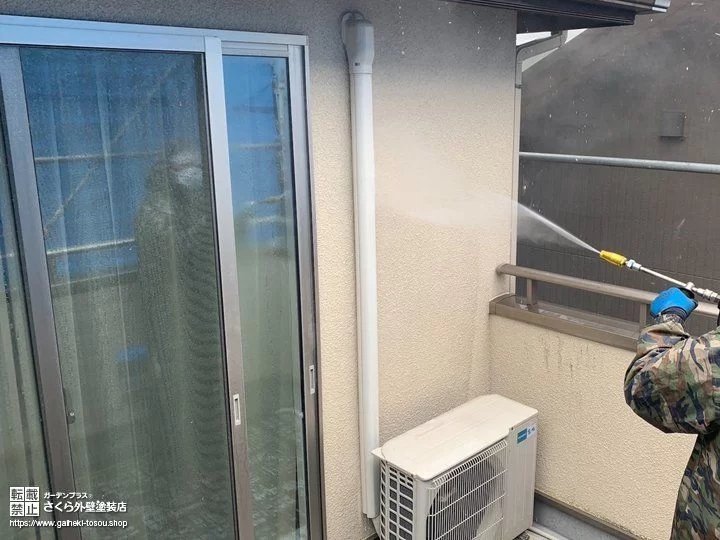

| 高圧洗浄 | 原則不可(作業面・風向きで現場管理者が判断) | 汚れを含んだ水しぶき |
| 下地処理・シーリング | 原則不可(同上) | 粉じん・補修材・プライマーの臭い |
| 下塗り・中塗り・上塗り | 原則不可(同上) | 塗料の飛沫・臭い |
| 付帯部塗装 | 控える | 雨樋・軒天周辺の塗装 |
| 休工日 | 現場管理者に確認 | 未乾燥の塗膜・足場の汚れ |

外干しを避ける日数は、塗装面積、作業面、天候、付帯部の量によって変わります。工期の日数だけで判断せず、工程表に外干しできない日と再開を確認する日を書き込んでもらいましょう。作業面と反対側の庭なら干せる日もありますが、風向きと職人の動線を踏まえて現場管理者が判断します。日本ペイントも、工事中は洗濯物が干せなくなる場合があると説明し、窓を開け閉めできる日程を施工店に確認するよう案内しています。
部屋干しと代替手段
外干しできない日は、物干しラック、サーキュレーター、除湿機を使った部屋干しが基本です。洗濯物の間隔を空け、空気を下から当てると乾きやすくなります。塗装している面の窓や給気口から臭いが入ることがあるため、換気設備の吸気口と排気口、開けられる窓、作業面を施工店と確認してください。反対側の窓からでも風向きによって臭いが入る場合があります。日本ペイントは水性塗料について溶剤形塗料と比べて塗装中・後の臭気が少ないと説明していますが、関西ペイントは塗料臭のしない塗料はないと案内しています。水性塗料の工事でも、部屋干しの場所と換気の方法を作業日に合わせて考えましょう。
浴室乾燥、衣類乾燥機、コインランドリーも選択肢です。ガス乾燥機の吸排気口や浴室の換気口の周りを塗る日は使えないことがあるため、その日を工程表で確かめてください。布団や大物は、着工前に洗っておくか、コインランドリーの大型乾燥機を使う計画を立てると負担を減らせます。窓を開けられない日の過ごし方は外壁塗装中の在宅勤務、家を空ける場合の注意は外壁塗装中の留守でも扱っています。
塗料や洗浄水が衣類に付いたとき
衣類に塗料や洗浄の汚れが付いたら、こすったり溶剤で落としたりする前に、付着した状態を写真に撮り、施工店へ連絡します。塗料の種類と乾燥状態によって落とし方が違うため、使用している商品名を確認し、衣類の洗濯表示と合わせてクリーニング店に相談してください。自己判断でシンナー類を使うと、生地の傷みや色落ちにつながります。
隣家の洗濯物に付いた疑いがある場合も、勝手に洗わず写真を残し、施工店を通じて対応を相談します。近隣への事前の案内については外壁塗装の近所挨拶、養生の範囲は外壁塗装の養生で解説しています。
隣の家が外壁塗装中で、洗濯物を干せないとき
隣の家の工事で困っている場合は、まず案内文にある施工店の連絡先を確認します。案内が見当たらなければ、現場の責任者に「自宅の物干し場に近い面で、いつ高圧洗浄や塗装をするか」「前日または当日に予定変更をどう知らせてもらえるか」を聞きましょう。隣家の施主へ直接、作業方法の変更を求める前に、工程を管理する施工店と具体的な日時を確認すると話が進めやすくなります。
高圧洗浄、研磨などの下地処理、吹き付けやローラーでの塗装が物干し場の近くで行われる日は、洗浄水や粉じん、塗料の飛沫を避けるため外干しを控えます。メッシュシートや養生があっても、風向きや作業位置まで含めて外干しの可否を施工店に確認してください。離れた面での作業日や休工日まで一律に干せないとは限りません。毎日の作業面と風向きで判断し、予定が変わったら再確認します。
すでに干した衣類に水しぶきや塗料が付いた場合は、衣類と付着箇所、干していた位置を撮影し、気付いた日時と当日の作業をメモして施工店に連絡します。衣類を勝手に溶剤で洗わず、使用材料と補償の相談窓口を確認してください。外干しできない日の部屋干しや乾燥機の費用については、当然に支払われると決めつけず、必要なら施工店へ個別に相談します。
よくある質問
工事中の洗濯物への配慮は業者にどこまで頼めますか
外干しできない日の工程表への記載、前日の作業連絡、窓とベランダの養生を外す時刻の取り決めは、多くの施工店で相談できる内容です。面ごとに作業を分けて物干し場を早く開放するなどの工程変更は、工期や費用に影響するため、見積もりの段階で可否と金額を確認しましょう。
工事中の配慮を見積もりで比べるには何を見ればよいですか
日別の工程表が付いているか、養生の範囲と外す時刻が書かれているか、前日連絡と雨天順延時の再連絡の方法が決まっているかを比べます。同じ生活条件を伝えたうえで各社の答えを並べると、配慮が金額に含まれているかどうかも見えてきます。
雨で作業が休みの日なら洗濯物を干せますか
休工日でも、未乾燥の塗膜や足場にたまった汚れが風で落ちることがあります。雨天そのものも外干しには向かないため、翌日の工程と合わせて現場管理者に確認してください。晴れた休工日に干したい場合も、前日の連絡時に可否を聞いておくと安心です。
家の反対側なら外干しできますか
作業面、風向き、足場の位置、職人の動線によっては干せる日があります。ただし風で飛沫や粉じんが回り込むこともあるため、自己判断せず、当日の作業内容を踏まえて現場管理者の了承を得てから干してください。
水性塗料なら洗濯物に臭いは移りませんか
日本ペイントは水性塗料の臭気が溶剤形より少ないと説明していますが、無臭ではなく、塗装中は飛沫も出ます。付帯部に溶剤系を使う日もあるため、塗装する日は外干しを避け、部屋干しの換気経路は作業面と吸気口の位置を確認して決めましょう。
隣の家の工事で洗濯物を外に干せない場合、いつ再開できますか
隣家側の作業が終わっただけでは、翌日の作業面や予定変更が分かりません。施工店に高圧洗浄、下地処理、塗装が自宅の物干し場に近い面で行われる日を確認し、その日の作業終了後と翌日の予定を聞いてから再開を判断してください。風が強い日は、飛沫や粉じんが回り込まないかも確認します。
足場を解体したらすぐに外干しできますか
解体時には金属粉やほこりが出るため、清掃が終わってから再開します。ベランダや物干し金物を塗装した場合は、塗膜が十分に乾くまで触れないよう、再使用できる日時を現場管理者に確認してください。
まとめ
外壁塗装の工事中の不便は、足場の期間中ずっと同じではなく、工程ごとに変わります。日別の工程表、前日連絡のルール、養生を外す時刻、ベランダの使用可否、汚損時の補償を契約前に書面で取り決めておくと、業者ごとの配慮の違いを見積もりで比べられます。
洗濯の量や在宅の予定などの条件を先に伝え、工程表に外干しできない日を書き込んでもらいましょう。工程が天候でずれたときの再連絡と、代替手段の費用も予定に入れておくと、工事中の負担を抑えられます。
外壁塗装見積ナビでは、生活条件を伝えたうえで、複数の施工店へ無料で見積もりを依頼できます。工程の連絡方法、養生の範囲、追加費用の扱いを比べ、暮らしに合う施工店を検討してください。
